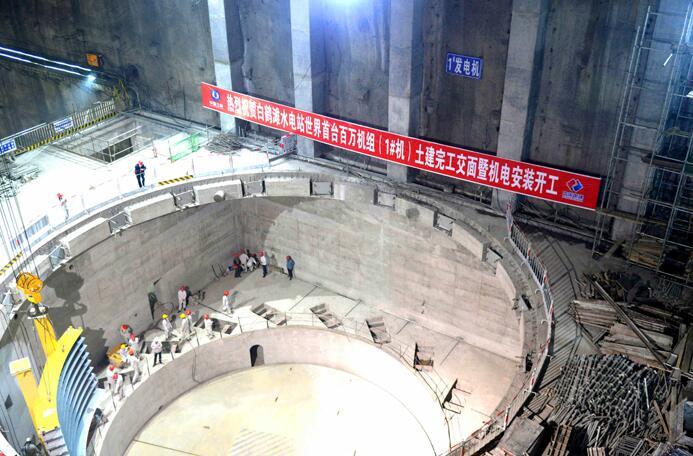

中國電力網訊 11月29日,集團設計施工的世界在建規模第一的白鶴灘水電站傳來喜訊:左岸1號機組土建工程正式完工交面,標志著世界首臺水電百萬機組正式啟動機電安裝工作。
2014年5月20日,長453米、寬34米、高88.7米,建設規模位居全球之最的白鶴灘水電站左岸地廠工程正式開工。左岸1號機組混凝土分為肘管層、錐管層、蝸殼層、中間層、發電機層等5大層,總澆筑方量2.3萬方,金屬結構埋件總重1800噸。針對施工過程中面臨的800MPa高強鋼蝸殼焊接難度大,蝸殼混凝土抬動風險高,土建、金結、灌漿多專業多工序穿插干擾多等一系列難題,中國電建建設者們常年堅守施工一線,研究采用了肘錐管摞節安裝、座環整體吊裝、立柱伸縮式混凝土布料系統、盤扣式腳手架等技術措施,形成了建設四方現場碰頭會機制,實行了關鍵倉位與工序聯合驗收、全程旁站、拆模檢查、現場總結,實現了建設過程精細化管控。連續奮戰484個晝夜,歷時16個月,終于在2019年10月28日完成1號機組混凝土澆筑,比同類工程工期縮短6至10個月,再一次刷新了大型地下廠房機組混凝土澆筑紀錄。同時,肘錐管和蝸殼焊接質量優良,埋件準確無遺漏,混凝土外光內實,實現質量無瑕疵、安全無事故。
白鶴灘水電站位于四川省涼山州寧南縣和云南省昭通市巧家縣境內的金沙江干流下游河段上,總裝機1600萬千瓦,單臺裝機100萬千瓦,是全球在建總裝機容量最大、在建已建單臺裝機容量最大的水電工程。電站的建設將對長江經濟帶建設,對促進金沙江流域經濟可持續發展、改善當地水運條件和移民脫貧致富具有重要意義。白鶴灘水電站計劃于2021年7月實現首批機組發電任務,2022年7月實現全部機組并網發電。
白鶴灘工程建設者們正以實際行動踐行“不忘初心、牢記使命”,傾心鑄就新時代大國重器。
