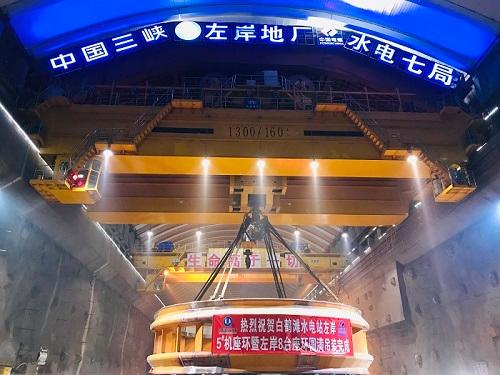

中國電力網西昌消息(李君好 報道)11月3日,由水電七局機電安裝分局承擔施工任務的白鶴灘水電站左岸最后一臺座環(5號)機順利吊裝到位,至此,白鶴灘水電站左岸8臺套座環全部吊裝完成。
白鶴灘水電站左岸共有8臺座環,每臺座環共分4瓣,座環高3724毫米,最大外徑14160毫米,最小內徑11100毫米,重量為467.1噸;首臺座環于2018年11月24日吊裝完成,八臺套座環安裝總歷時344天。
安裝期間,水電七局以“精益求精、一次做好、零缺陷”為原則,成立了“黨員攻關小組”,以不需機加工的高標準進行組圓、焊接變形控制,八臺套座環組焊后圓度、水平、同心度等驗收數據均達到了三峽精品工程要求,并且八臺套座環焊縫探傷一次合格率達到了99.5%,是“精品中的精品”,彰顯了水電七局的工匠技藝、工匠精神,為“大國重器”的鑄就添了磚、加了瓦。
