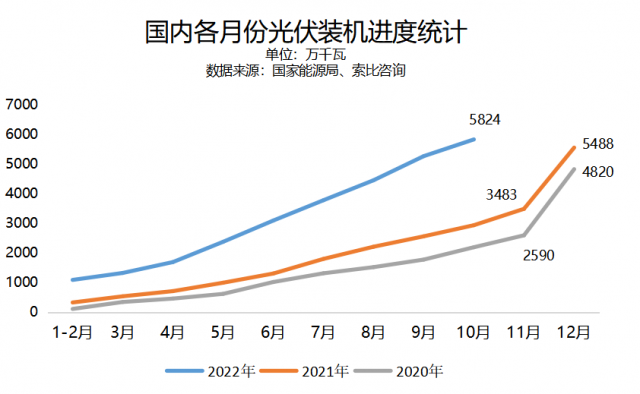

根據國家能源局公布的數據,今年1-10月,全國太陽能發電新增裝機5824萬千瓦(58.24GW),已經超過去年全年新增裝機規模(54.88GW)。
與9月單月新增裝機8.13GW的“壯舉”相比,10月單月新增5.64GW似乎有些“偏少”,環比出現下滑,結合此前三峽能源(SH:600905)公告中提到的“光伏組件價格始終維持在較高水平、年底大規模進行組件安裝的可能性很小、項目建設進展不及預期”等說法,難免會讓部分從業者擔心,今年四季度的搶裝潮能否如約而至,全年裝機規模能否達到業內預期水平。
針對這一情況,筆者與多家企業負責人溝通后認為,四季度國內搶裝(特別是地面電站搶裝)是大概率事件,預計全年裝機規模不低于85GW,樂觀情況下可能達到95GW。
理由包括以下四項:
█ 首先,光伏項目建設得到了主管部門的高度重視,對年底搶裝有預判、有準備。
11月10日,國家能源局召開10月份全國可再生能源開發建設形勢分析視頻會。會議強調,要重點抓好年底前可再生能源并網消納。年底前可再生能源項目并網需求大,各電網、發電企業要加大并網力度,做到“應并盡并”“能并早并”。從這段話來看,“年底前可再生能源項目并網需求大”這一事項已經得到了主管部門的確認,并且在協調電網公司配合。發電企業需要抓住這一機遇,推動電站項目盡早并網。
█ 其次,從歷年數據看,重要時間節點前搶裝是大概率事件,組件價格影響不大。
無論是2016年開始的“630搶裝”,還是2019年重啟的“年底搶裝”,也包括2019-2021年戶用光伏在補貼退坡前最后一月的“瘋狂裝機”,都證明了光伏從業者“搶”并網時機的決心。進入平價上網后,分布式項目并網節點不再一致,但許多地面電站項目在獲取地方指標時就簽下承諾書,需在2022年底前并網,否則將面臨一定期限內不得申報項目的處罰,按時完成者還有機會獲取獎勵指標。在各地“蘿卜加大棒”的政策指揮下,年底搶裝一定會出現。
至于組件價格……每年搶裝節點前因供貨緊張而漲價可以說是普遍規律。2019年以前,每年“630”前1-2個月組件價格都會出現波動;2020年底,光伏玻璃告急,價格翻了一倍仍供不應求,組件價格水漲船高,上調約0.05-0.1元/W;2021年底,硅料結構性緊缺,組件價格節節攀升,最高時超過2元/W,仍擋不住相關企業安裝熱情,連續兩年12月份單月裝機超20GW。
█ 第三,供應鏈方面,硅料產能產量增加,對各環節開工率形成支撐。
據索比咨詢統計,今年10月,協鑫科技、新特能源、亞洲硅業、青海麗豪、內蒙古東立等多家硅料企業新產能釋放,合計約12萬噸/年,當月產量環比增長1萬噸左右,達到8.65萬噸,可生產組件近33GW。之前下游環節常說“巧婦難為無米之炊”,現在米(硅料)有了,硅片、電池、組件企業的開工率、產量都會繼續提升,開足馬力保障下游電站項目的產品供應。
█ 最后,組件企業動力充足,滿足國內客戶組件供貨需求。
從筆者與國內Top12組件企業的交流看,普遍對四季度國內市場表示看好,認為新增裝機不少于30GW,甚至有企業提出40GW的預期,且地面電站至少占到一半份額。有組件企業市場負責人指出,今年1-11月定標的組件超過113GW,其中超過100GW都要求在年內供貨,節奏與此前地方政府對項目并網時間的要求(半年或全年末全容量并網)一致。另一家中標規模較高的組件龍頭企業負責人也表示,公司產能充足,各環節配置合理,供貨沒有壓力。
與此同時,下游客戶對組件價格的接受度有所提升,也有助于提升組件環節生產動力。據索比光伏網統計,四季度供貨的訂單中,1.95-1.98元/W的中標價格已經頗為常見。即使有個別企業“壓價”,但受產能限制,出貨量占比不高,整體價格呈上漲趨勢。有組件企業指出,目前PERC電池價格超過1.33元/W,導致組件生產成本居高不下,部分電站項目如要求12月供貨,可能會重新談價,雙面組件價格或超2元/W(含稅)。
2022年四季度搶裝何時來臨?
可能出現哪些問題?
全年裝機規模將達到多少?
2023年產業鏈供需與價格形勢如何?
在2022年度中國光伏行業協會年度大會上,上述問題都將展開討論,多位行業大咖將對此發表觀點??春靡韵路酪咭?,11月30日,安徽滁州,我們不見不散!
2022中國光伏行業年度大會防疫要求
各位參會嘉賓:
為做好11月30日-12月2日在安徽滁州召開的“2022中國光伏行業年度大會”會議期間疫情防控工作,確保參會人員的身體健康與生命安全,有效控制和降低疫情傳播風險,根據安徽省與滁州市疫情防控要求,針對參會人員做如下要求:
1、會前8天(11月22日起)有港臺地區、國外旅居史,會前7天(11月23日)有境內高風險區旅居史,或被判定為新冠病毒感染者(確診病例或無癥狀感染者)的密切接觸者,以及已出院確診病例或已解除集中隔離醫學觀察無癥狀感染者,但尚在隨訪或醫學觀察期內的,出現以上情況的參會人員,按規定不得來滁,建議通過線上方式參會;
2、請各參會人員來滁前完成新冠病毒疫苗全程接種(含加強針)。對于因接種禁忌癥而未完成新冠病毒疫苗接種的、但確需參會參展的人員,須提供新冠病毒疫苗接種禁忌癥證明;
3、會前7天(11月23日起)有高風險區所在縣(市、區、旗)的其它低風險區旅居史的參會人員,請在來滁前3天內(11月27日起)完成三次核酸檢測(即“3天3檢”),均為陰性方可來滁參會;
4、所有參會人員需遵循國家及滁州市相關防疫規定,在抵達滁州的第?時間于??站出站?、機場(南京祿口機場、合肥新橋機場等)、高速路口等進?落地核酸檢測;
5、所有參會人員需提前下載安裝“皖事通”APP或通過“支付寶”、“微信”的“皖事通”小程序填寫個?信息申領安康碼,進入酒店須查驗安康碼、?程碼,安康碼和行程碼雙“綠碼”,并提供48?時內核酸檢測陰性證明;
6、所有參會人員需簽署個人健康承諾書,下載地址http://www.chinapv.org.cn/registration/1058.html,請大家自行打印簽字,簽到時交至?xí)?wù)組,之后方可進入酒店;
健康承諾書下載二維碼
7、會議期間,建議各參會人員盡量不要離開酒店,減少外出活動,做好自我防護,主辦方將于會議酒店(喜來登、溫德姆)設置免費核酸檢測點,所有參會人員每天進行一次核酸檢測。
評論
