东京热无码人妻系列综合_亚洲欧美一区二区三区蜜芽_久久精品国产蜜桃AV麻豆_最新中文字幕在线观看_久久午夜夜伦鲁鲁无码免费
當前位置: 首頁 > 光伏 > 市場快訊

四季度:超30GW地面電站規劃并網,難度高于往年!

中國電力網發布時間:2022-11-24 10:56:26

2020年、2021年兩年,地面光伏電站4季度的并網規模,約為全年的69%、65%。根據國家能源局數據,2022年前三季度地面電站并網17.3GW;不完全統計,有超過33GW的地面電站計劃在四季度并網。若這些項目全部并網,全年地面電站并網規模將超過50GW。

然而,受疫情等因素影響,并網手續的辦理、人員流動、物流、現場工作都受到很大的影響,讓本來就困難的年底并網工作難上加難!

在年初,新能源項目就被作為新基建列入“十四五”規劃102項重大工程,是保投資、保就業的重要舉措,各電力投資企業也積極開展、推進。有些項目,雖然受各種因素的影響年底無法如期并網,但項目已經完成大部分工作。希望各地政府能根據實際情況,給予企業充分的理解。

1、四季度的光伏并網量,對全年并網規模起決定作用

由于企業規劃、指標發放、政策等多重因素,每年四季度,都是光伏項目的并網高峰期;尤其是地面光伏電站項目。根據國家能源局的公開數據,2020年、2021年兩年,

從所有光伏項目類型來看,四季度并網的規模分別占到全年總規模的61%和54%;

從地面光伏電站來看,四季度并網的規模分別占到全年地面電站總量的69%和65%。

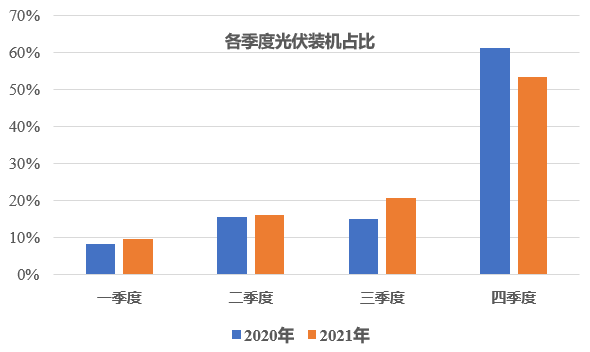

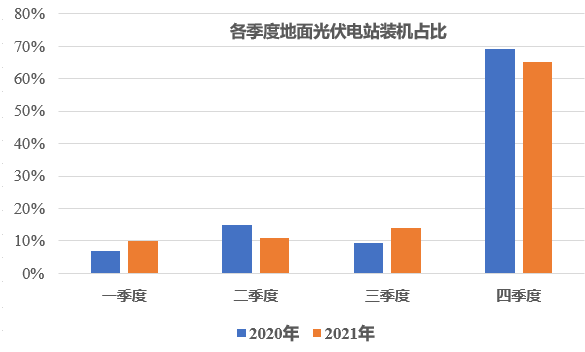

具體如下圖所示。因此,在一定程度上,四季度的并網情況,對全年光伏裝機規模大小,有巨大的影響;尤其是對于地面電站,接近七成在四季度并網,更是一年的決戰季!

2、四季度的年底并網需求大

與往年相同,今年4季度的并網需求也非常大。以地面光伏電站為例。截止到2022年9月底,全國地面電站并網規模為17.27GW。如果按照往年的情況,如果四季度為7成,那全年的總規模,那全年地面光伏電站預期有約57GW!

實際上,各企業四季度的并網規模也非常大。根據不完全統計,各企業計劃在20222年四季度并網的規模,超過33GW。

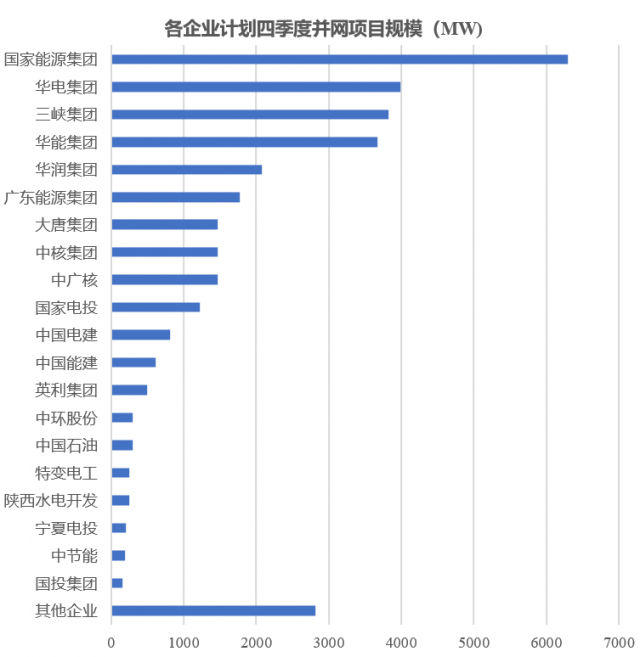

以國家能源集團的規模最大,超過6GW,華電、三峽、華能等集團,規劃在四季度并網規模也超過3GW,具體如下圖所示。

如果這些規劃項目都能全部如期并網,則全年地面光伏電站并網規模也將超過50GW。

從上圖看出,規劃四季度并網項目的投資企業,基本都是計劃性強、資金實力雄厚的大型央企、國企。

同時,各省的能源主管部門對項目如期并網的要求也比較高。許多省份在項目配置的時候明確,如果項目未如期并網,該集團在本省后續的項目,都會受到影響。這種規定,對于大型央企、國企來說,影響無疑是巨大的。

因此,如無特殊情況,從企業角度來看,基本都會如期并網。

3、今年四季度的并網項目并網格外困難

然而,今年4季度的光伏電站并網,比往年難度更大!除了傳統的年底并網難點之外,今年部分地區的疫情管控,也增加了光伏項目并網的難度。

1)影響并網手續的辦理

所有光伏項目在并網前,都要辦理并網手續,組織現場并網驗收。并網手續辦理是一個系統工程,涉及多個部門的驗收工作。部分工作可以線上辦理,但大部分工作,還是需要線下辦理。

截止目前,全國一共有高風險地區18375處。無論哪個相關政府部門工作人員恰好被封控在家,手續都無法順利辦理。年底搶并網都是倒排日期,這必然影響到項目的正常并網。

地面光伏電站,許多手續文件都需要省級批復文件,即需要到省會城市辦理。然而,新疆的烏魯木齊、河南的鄭州、河北的石家莊、山東的濟南等省會城市,都會涉及到一些管控。而項目工作人員一旦去這些地方,行程碼可能會變黃、甚至變紅,影響后續工作的推進。

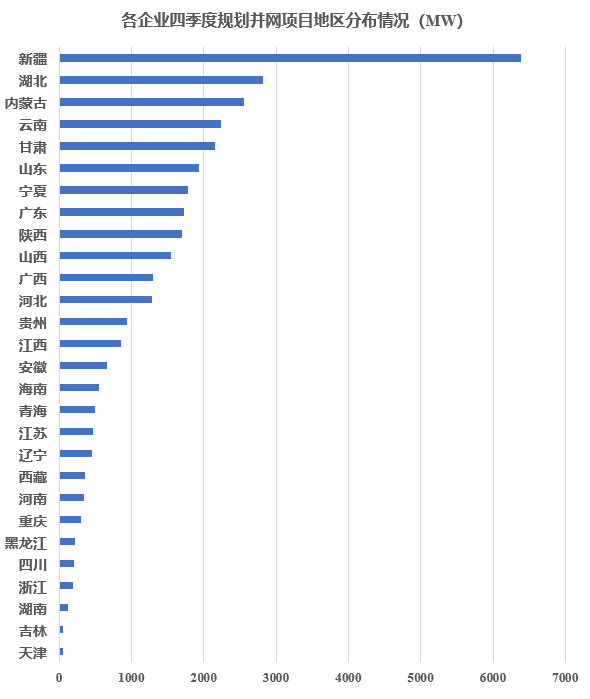

從計劃四季度并網的項目區域分布來看,新疆的項目最多,超過6GW,其次為湖北、內蒙、云南、甘肅等地。以項目最多的新疆為例,自8月底疫情影響以來,許多項目人員無法正常進出,更不要談辦理相關手續。

2)影響人流、物流

同時,各省的新能源項目,主要由省外企業進行開發建設,必然要涉及到項目人員的出差。然而,各地的疫情情況,對跨省出差影響非常大。項目所在地,工作人員工作地,都不涉及疫情,人員才能正常流通。

“項目并網前,更多的是協調工作,項目經理必須跟多方協調,安排好人、財、物,才能保障并網,所以人必須在現場。我們的項目在**縣,上周回公司匯報,這周準備回現場,我們一行人剛下飛機,發現行程碼變黃,做核酸后簽了承諾函,12小時后,才買了回程機票回來,連機場都沒出?!?/p>

“我們的配件,催了一個多月了,到現在也沒送到現場,沒有貨車司機愿意過來送貨”,某項目經理無奈介紹,“前幾天,我們剛到一批貨,司機好幾天都吃住在車上,不敢住酒店”。

“我們的工人都吃住在現場,十一月份,西北的天氣多冷呀!即使如此,為了保障項目推進,大家也不敢回市區住?!?/p>

地面光伏電站,還可以住在施工現場。分布式光伏項目,則都在農村、工業園區、市區開展。某分布式項目經理無奈說,“我們的項目計劃年底并網的,上周到了一批組件,到現在沒有卸貨,因為施工人員都封控在家了?!?/p>

3)現場工作無法順利開展

11月10日,國家能源局召開10月份全國可再生能源開發建設形勢分析視頻會上,相關領導特別強調:年底前可再生能源項目并網需求大,各電網、發電企業要加大并網力度,做到“應并盡并”“能并早并”。要全面梳理“并網等電網”“電網等審批”和“電網等電源”等問題清單。

實際上,電網公司也很無奈。往年的年底,電網公司的員工都是加班加點,盡全力配合企業完成項目并網?,F(xiàn)在部分員工居家辦公,部門直接的溝通協調變差,讓電網的工作效率也變低。

某項目經理介紹,“我們這個地區好幾個項目都在等并網。但大型并網時,接入的變電站區域要停電,涉及停電計劃。電網公司的人居家辦公之后,停電計劃安排更少了!我們都在搶有限的停電時間,希望自己的項目能被安排進去?!?/p>

而且,并網工作許多必須是現場工作!要去現場檢查,現場倒送電。由于人員居家,原來就非常緊張的人手,就更加緊張了!

4)送出工程建設延遲

光伏項目建設面臨人員、物流的困難,送出工程建設肯定也會面臨相同的困難。部分地區的送出工程,無法按原計劃建成,導致一個區域的新能源項目都無法并網。

4、新能源項目是各地“保投資”的重點項目

新能源項目是各地“保投資”的重點項目。

2021年9月,云南省就下發“保供給促投資”新能源項目共56個,總裝機規模445萬千瓦。

各電力投資企業的決定也非常大。2022年5月,央視曾做過《能源重大項目建設提速 促進經濟平穩運行》的專題報道。

5月18日,國家能源集團舉行2022年電源項目集中開工(預開工)儀式,提出:國家能源集團在保供應、促轉型、謀發展、穩投資、增動能方面積極作為,勇于擔當。集中開工一批電源項目,切實發揮央企投資拉動作用,為保障國家能源安全、服務“六穩”“六?!?、穩定宏觀經濟大盤貢獻央企力量的重要舉措。集團全年發展將投入2000億元,爭取實現電力項目開工3100萬千瓦、投產2200萬千瓦,其中新能源開工超過2000萬千瓦、投產1500萬千瓦。

4月26日,華能集團舉行2022年二季度新能源項目開工儀式,提出:將圍繞全年新增新能源1500萬千瓦的目標,擴大有效投資、發揮投資拉動作用,一大批新能源項目加速落實落地。上半年開工的新能源項目投資總額達到900億元,將創造5萬余個就業崗位。

雖然各電力投資企業都積極推進項目,然而,由于各種原因,有些項目雖然年底無法如期并網,但項目已經完成大部分工作。希望各地政府能根據實際情況,給予企業充分的理解。


評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0

相關閱讀

無相關信息
