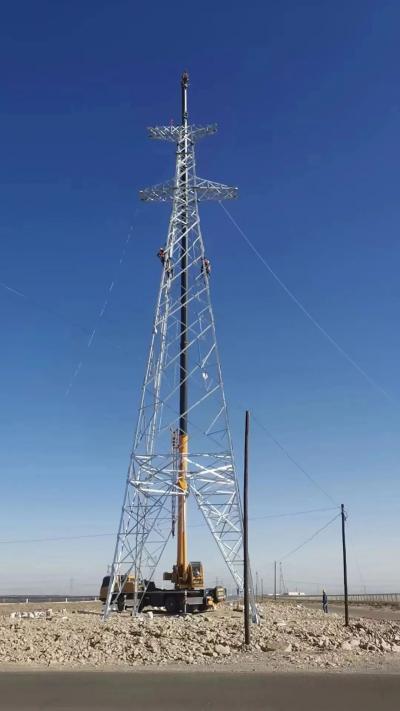

12月16日,在酒泉新能源公司承建的肅州區東洞灘50兆瓦并網光伏發電項目施工現場,隨著指揮人員一聲起吊指令,經過掛鉤、起吊、對接、脫鉤等一系列操作,第一基鐵塔順利完成整體組立,標志著該項目輸電線路工程建設全面進入鐵塔組立階段。
本工程送出線路起點為炬博光伏110kv升壓站,終點為金光330kv變電站,線路路徑總長約10.91千米,曲折系數為1.31,共建造鐵塔39基,其中單回路直線塔13基,單回路耐張塔21基,單回路電纜終端塔5基。項目建成后可有效緩解地方電網供需矛盾,優化系統電源結構,同時有效提高土地綜合效益,促進該地區經濟可持續發展。
為保證施工節點順利推進,酒泉新能源公司對項目提前進行謀劃、部署,科學制訂施工方案,有序組織圖紙會審、現場勘查、專題討論、方案研討等各項準備工作,鐵塔組立前做好施工人員的安全技術交底工作,使每個施工人員都能掌握工藝流程及操作要點,在確認現場施工相關資料、安全措施落實情況及施工工器具符合要求后,方可允許進行組立工作,整個施工過程中,該項目各參建方全程旁站,嚴格落實安全和技術交底,克服種種不利因素,嚴把施工工藝標準、質量要求,最終順利完成了第一座鐵塔的吊裝組立。
送出線路工程作為光伏發電項目的重要組成部分,是輸電上網的必備通道,工程穩步有序施工為光伏項目盡快并網發電奠定了良好的基礎。下一步,酒泉新能源公司在嚴把工程質量和安全生產關的前提下,將全力保障涉網試驗成功,高標準、高水平、高質量推進項目建設,為業主提交一份滿意的答卷。
來源:四局裝備
評論
