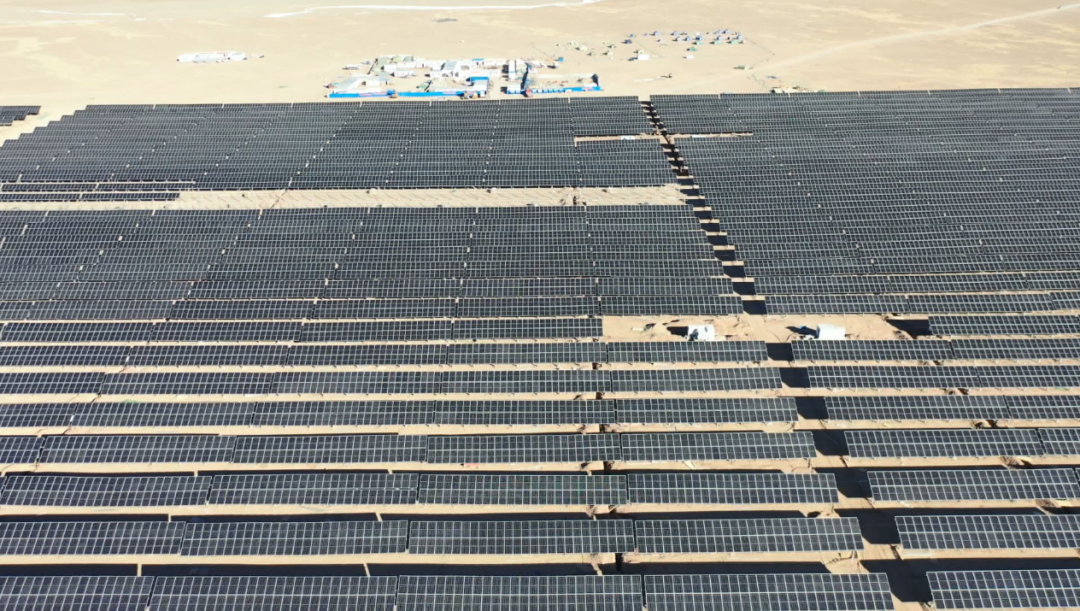

12月12日18時05分,隨著3#集電線路的所有箱變成功并網發電,西藏阿里100MW光伏項目實現全場投運。
目前西藏自治區正處能源綠色低碳轉型發展的關鍵時期,本項目契合西藏自治區政府核心需求,也是積極響應中國廣核集團“做大做強做優”新能源要求,落實中廣核新能源“逐夢遠航、沖刺十四五”發展專題會會議精神的具體舉措,同時提升阿里地區供電保障能力,改善阿里能源結構,推動阿里地區經濟轉型發展,推進清潔低碳,安全高效的能源體系建設具有重要意義。
本項目新建一座110kV升壓站,安裝一臺100MVA有載調壓變壓器,新建110kV戶外GIS母線采用單母線分段接線,新建出線間隔2個,共安裝標準功率為545Wp和550Wp的兩種光伏組件185796塊,光伏區由30個光伏發電單元組成,每11臺逆變器匯入1臺3300kVA箱變,每個組串由26塊550Wp光伏組件組成,每21個組串接入1臺300kW型組串式逆變器,6臺箱變組成1回35kV集電線路。共5回集電線路接入新建110kV升壓站內高壓開關柜。
項目建設期間,項目面臨送出線路、全場土建施工周期短,設備供貨晚、設備運輸困難、技術人員難以協調等諸多不利因素。面對新冠肺炎疫情影響,項目部積極策劃與協調,項目部先后協調1000余人進場施工。項目部在公司各級部門領導下,不等不靠、積極作為,發揚了 “忠誠團結、敢闖善為、思危奮進、守正廉潔”的工程鐵軍文化,11月29日實現升壓站帶電,23天完成升壓站設備安裝調試,80天完成土建施工與設備安裝工作,將央企擔當精神樹立在西藏雪域高原上。
評論
