中國電力網訊 7月21日-27日,由內蒙古能源集團送變電公司承建的內蒙古神華國能查干淖爾電廠500千伏送出工程(正藍旗東段)成功跨越桑錫鐵路。

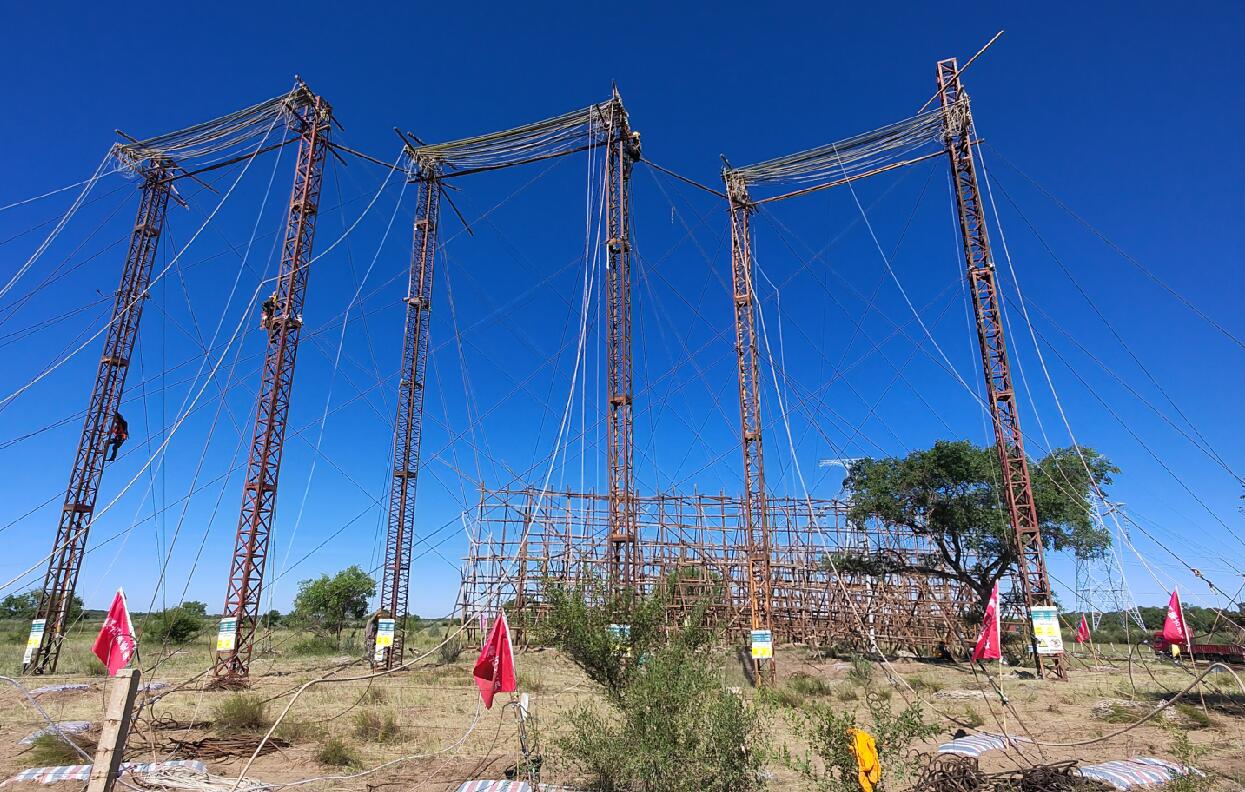

在跨越點位置,兩條單回路走向與桑錫鐵路的交叉角度分別為62°、63°,交叉角度大,施工相對困難。項目部根據現場實地勘察,并結合以往跨越鐵路施工經驗,采用了“在桑錫鐵路網圍欄兩側搭設獨立抱桿跨越架,在跨越架之間用絕緣桿封網”的方式進行跨越施工。為保障跨越施工順利完成,送變電公司配備精兵強將,項目部提早完成跨越手續辦理。班組負責人、防護員、安全員、技術員、駐站聯絡員等全程到崗到位。經過13天精心準備,牽張場地布置、跨越架和防護架搭設、各種工器具和導地線及光纜進場等各項準備工作全部就緒。
7月21日10時40分,項目部組織施工人員立即展開鐵路封網等工作,于當日12時10分封網工作順利完成并交令。7月22日-24日,經過四天緊張施工,順利跨越完成桑錫鐵路,同時鉆越完成500千伏白騰 I、II線。7月25日-26日,順利完成附件安裝、跳線安裝、間隔棒安裝等,認真消缺并通過業主驗收。7月27日7時,施工人員緊張有序地拆除桑錫鐵路上方的絕緣桿及鐵路兩側跨越架、防護架、拉線地錨等,于當日8時30分安全交令,在鐵路部門批準的窗口期內,實現了輸電線路對鐵路的跨越。
該標段全長133.74公里,共計鐵塔270基,采用 2 個平行單回路架設。截至目前,基礎澆筑、鐵塔組立全部完成,架線完成130.09公里。下一步,項目部將全力以赴,再次做好跨越騰元I線、海張高速公路及G207國道的施工準備,安全高效推進施工任務。(韓志)
評論
