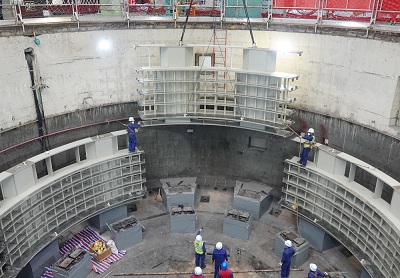

中國電力網訊 11月5日,隨著清脆的哨聲響起,國網甘肅劉家峽水電廠2號機組定子機座緩緩吊入機坑,標志著該機組機電安裝工作正式開始。
定子機座是發電機定子的重要組成部分,作為定子鐵心疊片的支撐結構,承受定子的扭矩,構成冷卻空氣的通道,擔負機架、冷卻器的支撐等作用。劉家峽水電廠此次2號機組整機改造新安裝的定子機座由7層環板組成,組圓后機座最大外徑為14.35米,高度為3.58米,下環板內圓直徑12.16米,總重量達114.1噸,相當于23頭大象的重量。該定子機座能夠與該廠原基礎相匹配,為保證定子機座在工地能夠順利找平,在定子機座上、下方各設一個調整墊板,安裝時根據實際情況配加工調整墊板找平,然后將墊板焊接固定在原有定子基礎板上。

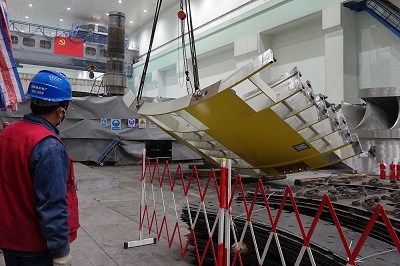

由于定子機座尺寸較大、重量大,被分成6瓣運抵現場進行組圓和合縫焊接,其中每瓣重達19噸,焊接工作量大、質量要求高,組拼后下環板上表面與機組軸線垂直度需要控制在2毫米內。為確保此項工作圓滿完成,起吊前,該廠對起吊方案進行了詳細審查,論證方案的可行性和可操作性,細化部署準備工作,備齊備足現場防護材料,包括木方、千斤頂?shù)劝才诺轿?,多輪次實地確認吊點、起吊路徑,安排人員全程配合。
下階段,劉家峽水電廠將進行2號機定子機座組圓工作,該工作是定子安裝的第一步,也是最重要的一步,為后續發電機定子疊片、下線等工作的順利開展打下堅實的基礎。
