“默拉直流項目極II申請解鎖送電,雙極輸送能力4000兆瓦。”當?shù)?月20日11時43分,在巴基斯坦默蒂亞里—拉合爾±660千伏直流輸電工程現場,默蒂亞里主控站運行負責人向巴基斯坦國家電力調度中心匯報此次雙極輪停綜合檢修作業較計劃時間提前完成,申請極II正常復役。當?shù)?2時46分,隨著極II正常解鎖,標志著默拉直流工程順利完成商業投運以來首次雙極輪停綜合檢修作業。
作為巴基斯坦首條高壓直流輸電工程、中巴經濟走廊“優先實施”項目清單下唯一的輸電項目,默拉直流輸電工程是國家電網有限公司服務“一帶一路”建設的重要舉措。自2021年9月投入商業運營以來,工程克服當?shù)貒乐氐奈鄯x、大風、畸高環境溫度等不利因素影響,換流站設備可用率及各項性能指標均保持國際先進水平,為近千萬當?shù)丶彝コ掷m(xù)提供穩定、優質、清潔的電能,累計輸送電量約120億千瓦時。本次輪停檢修工作,有效提升工程輸電安全水平,為巴基斯坦電網迎峰度夏安全穩定運行和工程雙極滿功率運行提供堅強保障。
系統策劃合理調配 “能戰斗”

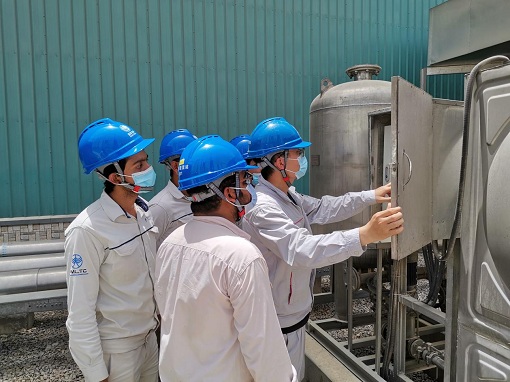

此次雙極輪停檢修是默拉直流工程首次大型綜合檢修。中國電力技術裝備有限公司巴基斯坦默拉輸電公司綜合統籌工程運維團隊與外委檢修、線路維保、設備廠家等多方單位,系統策劃和組織協調,穩妥推進各項工作。兩站及線路共有本地化培養的120余名巴方工程師全程深度參與、高效配合,開創了本地化作業、中巴聯合檢修協同作業的成功實踐。
提前謀劃,做細做實各項籌備。面對可用率98.5%的嚴格指標,默拉直流工程停電檢修工期需要高度壓縮。默拉輸電公司精心編制科學詳細的檢修方案、工作面方案,依據換流變、閥廳、直流場、直流線路等多個不同工作面,織密檢修任務網格,明確各作業面計劃用時、管控措施和注意事項,強化停電計劃管控。換流站各作業面跟蹤負責人員提前熟悉工作內容;直流線路各塔位充分利用當?shù)仃犖?,提?天踏勘現場,熟悉進場道路,備齊各類材料和工器具,全面落實安全、進度、質量、防疫、安保等管控措施。
統籌協調,高質高效完成檢修。雙極輪停分別于5月18日、20日開展,人員、設備、物資、車輛、后勤保障有力到位,設備巡視、檢測等各項工作井然有序,現場作業全面穩步推進,總計開展38個工作面、91項檢修工作,并利用輪停時機進行了相關檢查、消除缺陷。特別是在極I輪停換流站及線路檢修過程中同步總結經驗,隔天檢修的極II輪停過程全面實現作業流程及實操優化,將停電時間由原計劃8小時縮短至6小時,為未來工程輪停檢修、搶修積累了寶貴經驗。最終,雙極輪停檢修提前圓滿完成,合計用時僅13.5小時,中巴聯合檢修團隊的“戰斗能力”和“戰斗精神”得到充分展現。
守牢安全質量底線 “強保障”
作為巴基斯坦南電北送“大動脈”,此次雙極輪停的重要性不言而喻,為確保檢修工作順利開展,默拉輸電公司強化全員安全意識和技能水平,落實各項安全措施,為輪停檢修打下安全基礎。
本次輪停檢修兩站共計安全執行倒閘操作票180份、操作1932項,工作票19份。默拉輸電公司提前完成操作方案、操作票、安措布置圖、停電范圍示意圖、送電前/送電后檢查表的編審工作,開展模擬預演,防范可能出現的突發狀況,確保倒閘操作安全。梳理風險點及預控措施3類11條,分析老虎口10處,做好一二次硬隔離措施并張貼警示標識,完善安全隔離措施,防止走錯間隔。管理人員開展作業全過程監督、跟蹤和查禁違章工作,把牢現場安全底線。
針對默拉直流線路檢修作業,默拉輸電公司提前1個月編制方案、安排現場勘察,聘請外部專家?guī)椭u審完善,對當?shù)刈鳂I(yè)隊伍加強安全培訓,全線雙極886公里共計18個塔位提前3天組織各施工單位開展預演,重點針對臨近帶電體施工相應的安全措施進行加強。檢修工作中,建立統一的指揮體系,通過線上形式連接全線各工作面,實時進行視頻監督,全面檢查現場危險點及安全措施,全過程跟蹤線路各作業面工作進度,反復確認關鍵作業無誤后開展下一步工作,保證現場作業安全。檢修驗收階段,落實隨工驗收、施工單位中方人員自檢、默拉輸電公司巴方工程師復檢確認,指揮部視頻遠程檢查,留存影像資料,守牢檢修質量驗收關。
堅持運維本土目標 “有抓手”
默拉輸電公司始終堅持運維本土化工作目標,致力于為巴基斯坦培養首批直流運維人才,積極探索海外人才培養管理機制,同質化、同標準推進巴方員工業務技能提升。通過導師帶徒、技術大講堂、現場實訓、技能競賽等多方式開展巴方員工培養,實行每周雙培一考的考訓制度,按照初、中、高三個階段實施培訓項191個。有序開展運維業務替代,梳理運維本土化工作清單181項,逐項培訓、考評和替代,目前巴方員工已能夠開展巡視、倒閘操作、帶電檢測、油化試驗等131項工作。以巴方員工為主演,常態開展事故應急演練,檢驗提升巴方員工的應急處置和安全履責能力。
從本次輪停檢修籌劃初期,默拉輸電公司就確定要充分利用這次檢修的“黃金時間”,開展一場中巴聯合檢修團隊的“大練兵”。
為了確保檢修順利,在巴方員工日常培訓的基礎上,統籌安排巴方員工全面深入各檢修工作面,了解工作流程,提升業務技能。中方員工在開展檢修工作同時,承擔起師父“傳幫帶”的責任,為巴方徒弟們答疑解惑,講授技術要點,中巴員工教學相長,共同進步。輪停檢修期間,中巴聯合檢修團隊克服巴基斯坦當?shù)馗邷靥鞖?、時間窗口緊、安全作業要求高等多重挑戰,安全穩妥開展“站+線”作業。
50℃的高溫灼燒著面龐,滾燙的空氣侵襲著身體,厚重的屏蔽服里已經渾身濕透,線路作業人員Ghulam Rasool感嘆這一次作業“不容易”。“這樣的高溫已經是突破了數十年來記錄的極端天氣,我很佩服中國工程師,為了確保此次檢修的萬無一失,他們已經在這樣的天氣下開展了多次演練”。他和同事們按照計劃,精細作業,有序完成既定任務。線路現場合理調配人員分工,準備充足的飲用水、冰塊、防暑降溫藥品和急救藥品,做好防高溫、防中暑的后勤保障工作。通過此次輪停檢修,進一步鍛煉了當?shù)鼐€路應急搶修隊伍,提升了直流線路巴方工程師團隊和當?shù)仃犖榈募寄芩健?/p>
“我從未想過我能從事如此有意義的一項工作,能夠親身參與我的祖國的一條電力骨干網檢修,讓我感到無比自豪”,換流站巴方工程師Abu Bakar Abid在檢修工作結束后不無激動的說道,“每次看到中國師父們?nèi)绱藝乐敿氈碌亻_展作業流程,我都被他們的專業與敬業精神吸引、折服。”有趣的是,Abu Bakar Abid還有一個中文名字——趙思賢,“見賢思齊”,他說這也是他從中國師父身上學習到的。
下一步,默拉直流工程將持續推進運營期安全運行和可靠供電,持續加強本地運維人才培養,服務促進當?shù)亟?jīng)濟社會發展和民生改善,為將中巴經濟走廊建成“一帶一路”高質量發展的示范工程、攜手構建新時代更加緊密的中巴命運共同體做出新的更大貢獻。
