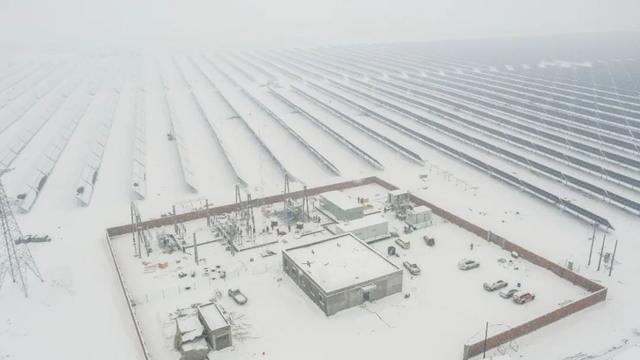

12月20日,在六師紅旗農場新疆明洲能源紅旗農場100兆瓦光伏發電項目施工現場,工人們干勁十足,加緊施工安裝相應組件,調試電器設備,確保一期20兆瓦項目年內順利并網投產運營。
新疆明洲能源紅旗農場光伏項目是農場今年招商引資項目,總投資5億元,分兩期實施:一期工程占地面積約700畝,實現20兆瓦裝機容量,年發電量4000萬千瓦時。二期占地面積約3000畝,預計可以實現80兆瓦裝機容量,年發電量16000萬千瓦時。
“項目今年9月10日正式開工,計劃年底將一期20兆瓦項目順利并網,目前,完成了光伏發電區90%以上的工作量。二期計劃2023年3月建設,同年8月并網發電。”新疆明洲能源紅旗農場光伏項目經理部項目經理李小康說。
為確保項目建設順利推進,農場黨委提前謀劃、精準施策、跨地區溝通、確保拉運設備材料車輛正常進場。“在項目建設上,農場給予了大力支持,設備材料運輸開辟了‘綠色通道’,目前設備已基本到廠。”李小康介紹說。
項目的落地,緩解了紅旗農場電力工業的環保壓力,擴大了農場職工群眾的就業渠道,在農場發展第三產業中起到積極作用。
“光伏電廠的建設和后期運行需要大量的工人,我們農閑時間可以在家門口打工,每天工資在400元左右。”四連職工郭開新高興地說。
據了解,項目與相同發電量的火電相比,每年可節約標煤1.15萬噸,相應減少廢氣排放量:二氧化硫約9.69噸,氮氧化合物約9.31噸,二氧化碳約3.14萬噸。還可節約用水4.65萬噸,減少煙塵排放2.23噸,并減少火電站相應的污廢水和溫排水等對周邊水域的污染。
評論
