1月31日,湖南省株洲市發展和改革委員會發布了株洲市2023年工商業分布式光伏開發建設清單(一季度)的通知。通知指出,各縣(市)區要加強項目指導、監督和管理,確保項目按時建成并網。對于逾期6個月仍未并網的項目,將調出建設清單。

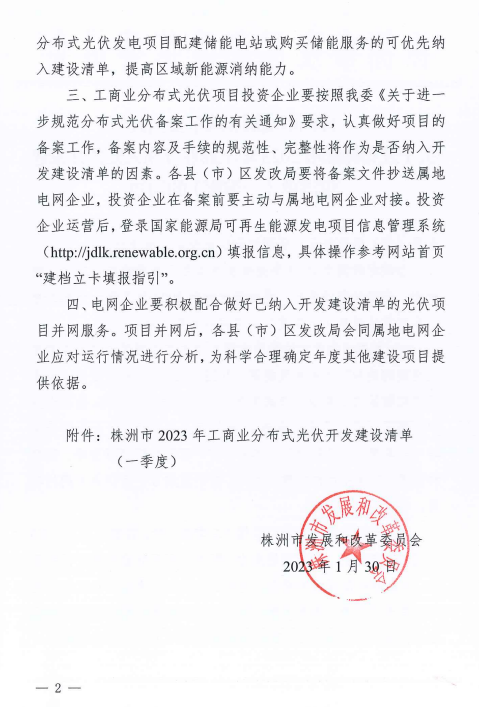

各縣(市)區發改局會同屬地電網企業結合項目審批情況,于3月20日之前將建設清單上報株洲市發改委能源科。對分布式光伏發電項目配建儲能電站或購買儲能服務的可優先納入建設清單,提高區域新能源消納能力。
工商業分布式光伏項目投資企業要按照株洲市發改委《關于進一步規范分布式光伏備案工作的有關通知》要求,認真做好項目的備案工作,備案內容及手續的規范性、完整性將作為是否納入開發建設清單的因素。

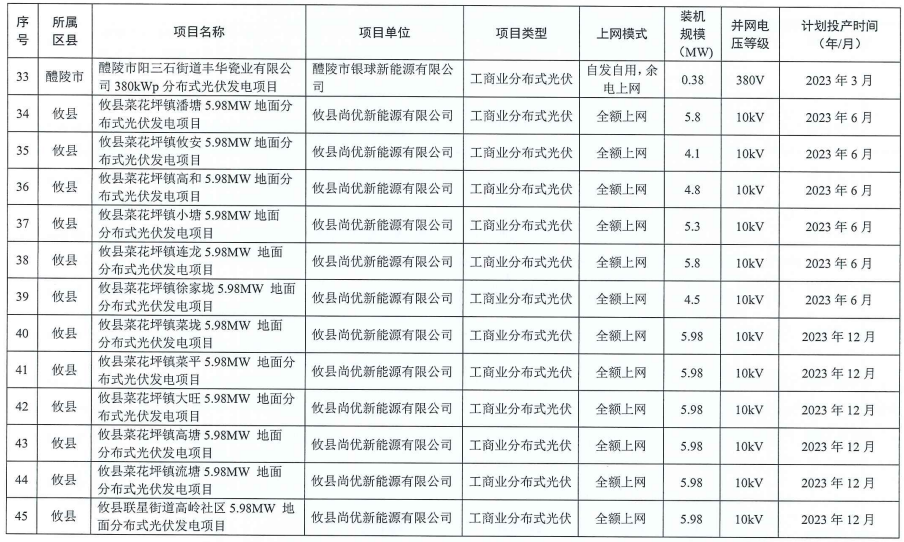

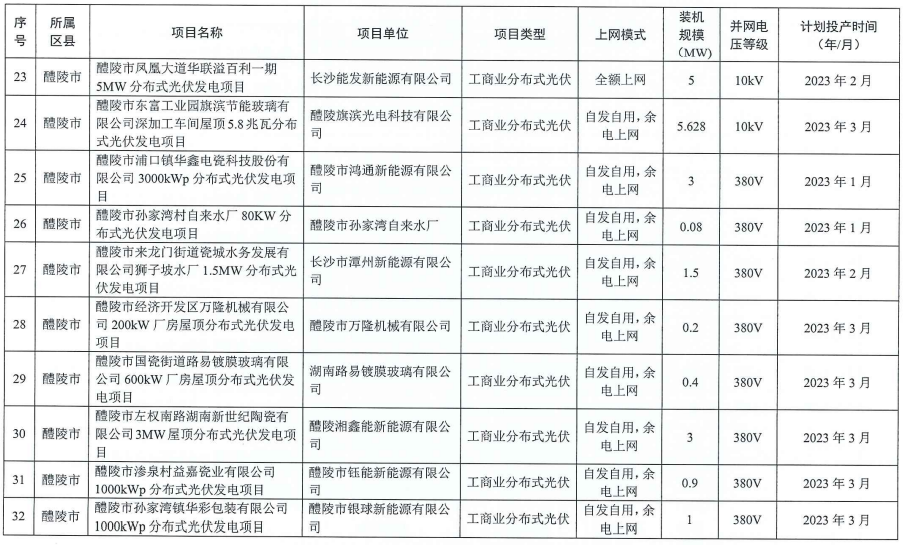

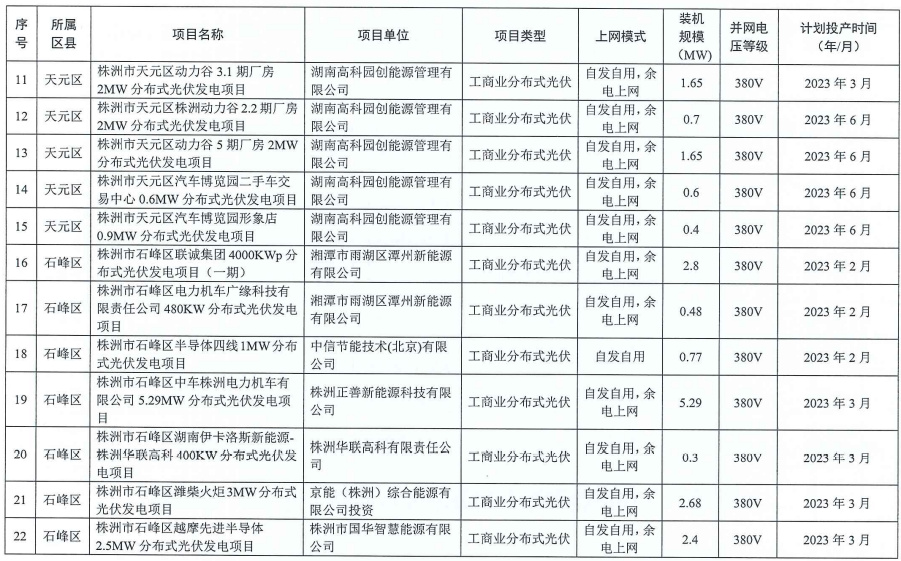

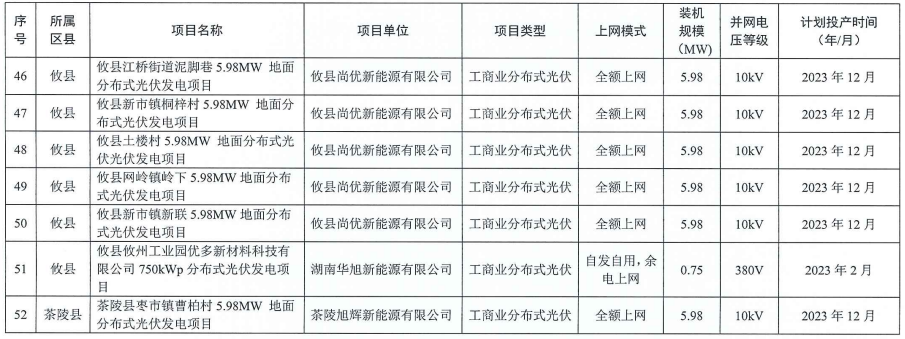

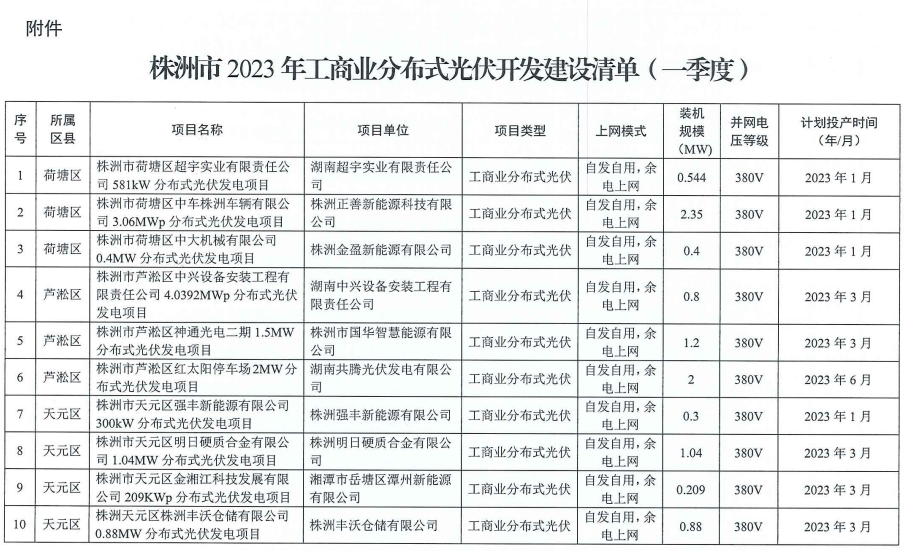

根據清單,株洲市2023年工商業分布式光伏項目共計52個,規模合計153.341MW,計劃投產時間均在2023年內。
