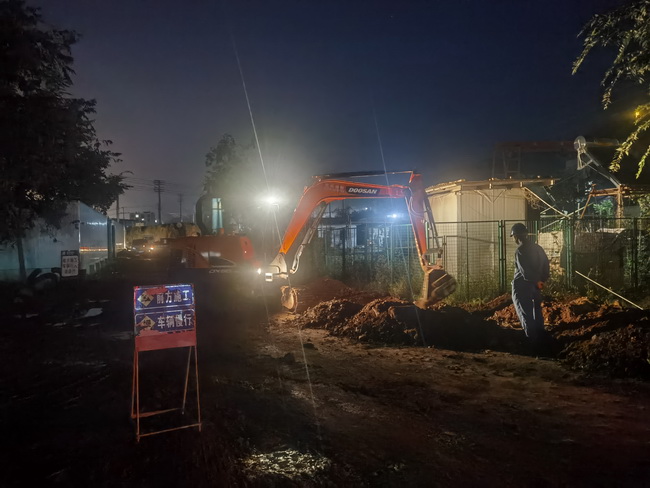

中國電力網訊 “昨夜已完成箱變基礎澆筑,今天計劃開展箱變吊裝和高壓側電纜接入。”9月30日上午,身穿防護服的國網會理市供電公司增援隊伍在會理市方艙隔離點外布置新一輪施工任務,輪換昨夜的施工隊伍。
9月24日,四川省涼山州會理市應對新型冠狀病毒肺炎疫情應急指揮部發布公告,決定于25日0時起對包括會理城區在內的部分區域?qū)嵭猩鐣婀芸?。為保障會理市新建方艙隔離點可靠用電,會理公司第一時間組織專業力量前往現場,臨時接入一套57千瓦的UPS不間斷電源,為隔離點提供安全、穩定的電源保障,確保新建方艙隔離點安全運行。
會理市新建方艙隔離點位于城南街道南閣村七組,占地面積約50畝,建筑面積7468.91平方米,設置有隔離房間300間,工作人員宿舍48間,同步建設有醫務人員辦公區、緩沖區、車輛消毒區、醫廢暫存點及污水處理系統,另有儲備隔離房間500間。該隔離點是繼會理市城北方艙醫院后會理市又一重要防疫陣地,條件完善、設施齊全,能最大限度為隔離人員和醫護人員提供舒適環境,滿足會理市疫情防控需求。
“建設單位施工力量不足,隔離點用電緊張,請你們協助,盡快幫我們裝好變壓器。”疫情發生后,方艙隔離點集中入住大量隔離管控人員,用電需求急劇攀升,用電負荷迅猛增加。受疫情影響,隔離點建設單位施工力量有限,無法在短時間內完成變壓器新裝,隔離點現場負責人韓院長萬分焦急。

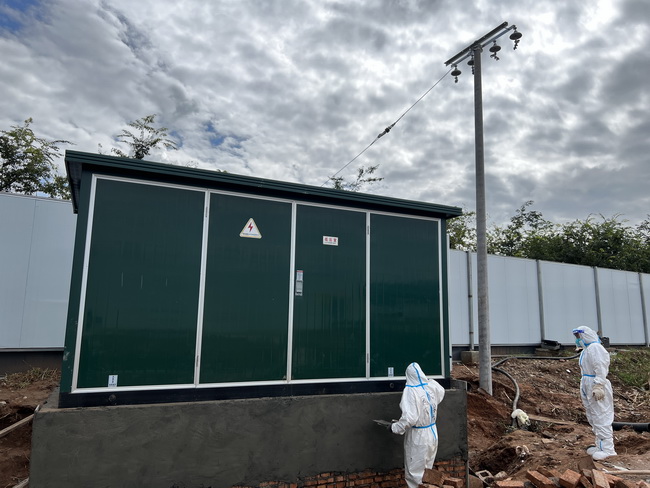

新建方艙隔離點計劃新增1臺1250千伏安箱式變壓器,以提升供電能力,充分保障隔離點醫護人員、工作人員和隔離人員的用電需求。隔離點增容接電是疫情形勢下供電工作的當務之急、重中之重,會理公司積極籌備,僅用了不到2個小時的時間,完成現場查勘和供電方案確定,并迅速組建一支多部門組成的專業隊伍,展開一場與時間賽跑的保電攻堅戰。

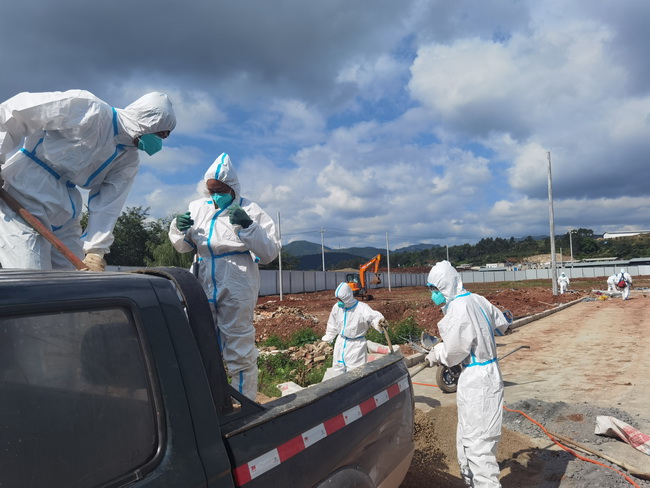

疫情下的施工并非一帆風順,原定施工負責人嚴偉所居住的小區被納入管控區域。國家電網四川電力(涼山會理)連心橋共產黨員服務隊隊員鄧朝銀、張榮洪主動請纓,趕赴現場,協調進度。
“白天先運料和土建開挖,無法超前的作業依次往后排,能交叉進行的作業要同時開展……”會理公司負責人通過電話、微信等方式遠程指導、把關,把控關鍵技術細節和注意事項,為施工質量和工程進度加上雙保險。
截至目前,方艙隔離點增容接電項目已完成箱變吊裝轉運,敷設高壓電纜70米,現場組立電桿17根,架設低壓線路0.716公里。根據施工計劃,今晚將進行高壓側搭火和相關測試工作,確保能夠在既定時間要求前投運。
