中國電力網訊 2021年4月26日,為徹底消除35千伏營盤變電站10千伏線路跨魚塘涉電安全隱患,鳳慶供電局營盤供電所轄區內實行“大兵團作戰”,縮短停電時間,提升優質服務。

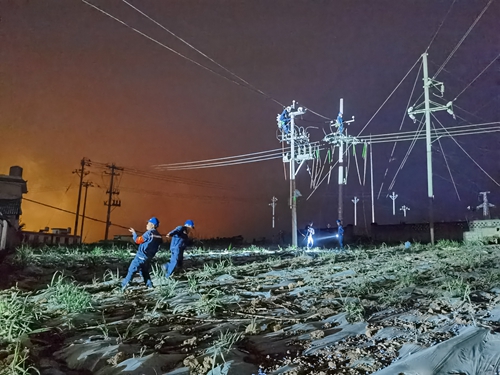

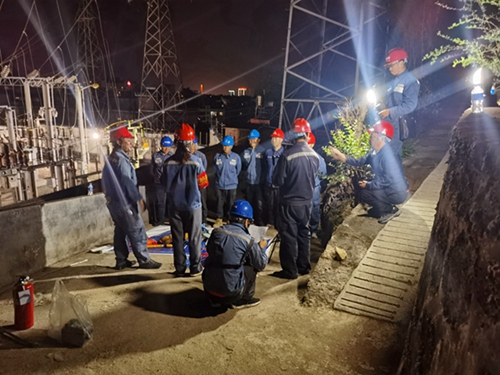

4月26日,為消除35千伏營盤變電站10千伏大乃壩線跨魚塘線路涉電安全隱患,營盤供電所進行絕緣化改造。為了確保供電可靠性,保障用戶生產生活用電,減少用戶停電時間,本次作業采取多點作業方式,大兵團作戰,四個作業點(10千伏大乃壩線作業點、香菜塘作業點、老街河作業點、大乃壩水庫作業點)同時開始作業,作業時間從原計劃的三天壓縮為一天,鳳慶供電局安監部、計劃生產部專業技術人員到現場,全程進行現場作業安全管控。從早上7點開始作業到晚上22點50分恢復供電,四個作業點70多名工作人員頂著烈日共同奮戰,努力讓10千伏大乃壩線涉及停電的3500多用電戶,停電時間壓縮到最短。
在停電作業期間,未出現任何用電戶投訴,得到營盤鎮10千伏大乃壩線廣大用電戶的支持。少停電或不停電,是老百姓對供電可靠性的最直觀感知,是“獲得電力”最直接的體現。鳳慶供電局營盤供電所把供電可靠性和客戶服務工作,作為重點工作任務來抓,確保配網安全可靠運行,彰顯了高度的社會責任感和人民電業為人民的企業宗旨。
