7月18日,中建二局承建的華電北疆烏魯木齊100萬千瓦風光項目二標段順利并網發電,標志著二標段施工任務全部完成,為項目全容量并網奠定了堅實基礎。

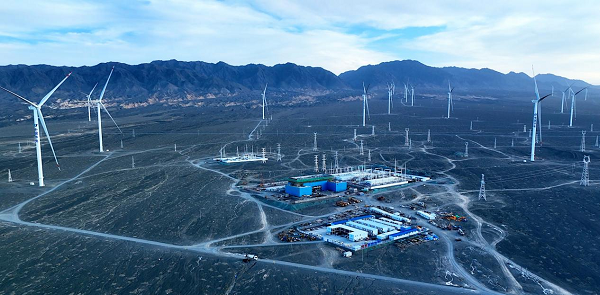

該項目位于新疆自治區烏魯木齊市達坂城,是新疆首個將“風能、光伏、儲能”集于一身的多功能清潔能源基地,也是國家第一批大型清潔能源基地項目,為實現新能源與生態融合發展,加快推進“三基地一通道”建設具有重大意義。中建二局負責建設的二標段裝機容量20萬千瓦,占地面積13.6萬平方米,年平均發電量可達為58125.4萬kWh,包括鹽湖區域31臺風機基礎及安裝施工,6號地塊110KV升壓站1座,220KV匯集站1座以及區域內集電線路工程。
智能建造,風機基礎澆筑重難點精準管控

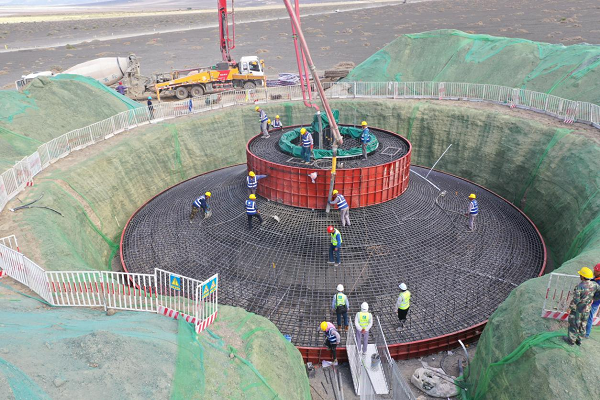

作為國家第一批大型清潔能源基地項目,項目持續推進施工技術優化改進,始終保持行業領先水平。項目31臺風機基礎在承臺混凝土澆筑時依托BIM技術,開展風機基礎大體積混凝土澆筑澆筑模擬演練,提前進行混凝土澆筑全過程三維模擬,預知風險點,確保施工過程中進行風機基礎大體積混凝土澆筑重難點精準管控。首個風機基礎承臺直徑21.8m,基礎挖深4.8m,使用C45纖維混凝土澆注,混凝土方量為751.85立方米,經過13.5小時的混凝土持續澆筑,于2022年7月順利完成,為全面鋪開作業面打下基礎。

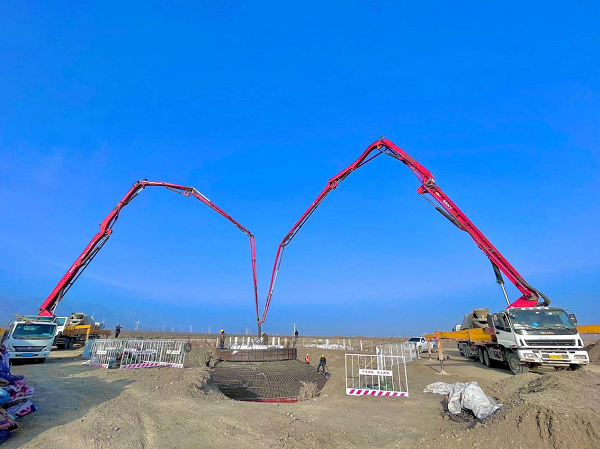

此外,新疆達坂城冬天長達5個月,氣溫可至零下三十?dāng)z氏度,為克服冬季施工,冬季風機基礎大體積現澆采用兩臺泵車同時作業以縮短澆筑時間,罐車運輸采用保溫措施,混凝土站采用骨料原材料加熱的措施,提高出廠時溫度,保證入模溫度和連續澆筑作業不間斷,確保風機基礎成品質量。
項目采用建筑業十項新技術中的15子項,獲得一種H型鋼板加工工藝、一種電線線纜橋架表面防火涂層噴涂處理裝置獲得發明專利,發表論文《建筑電氣節能減排措施與光伏新能源技術的應用研究》,按節地、節材、節能、節水、環境保護原則布置,合理利用能源和資源,取得了“四節一環保”的良好效果,為后續項目提質增效及拓展應用提供了寶貴的技術經驗。

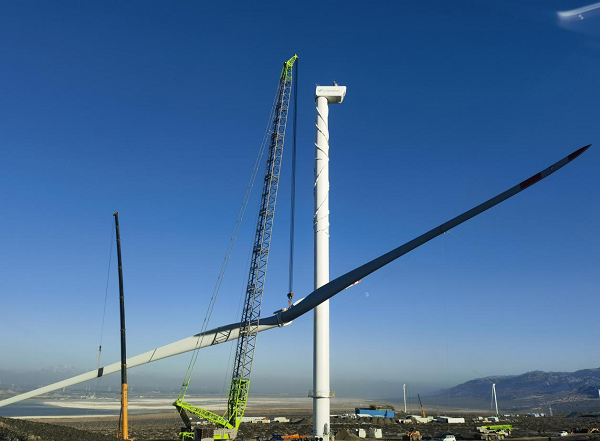

精準就位,山地最大容量風力發電機順利吊裝

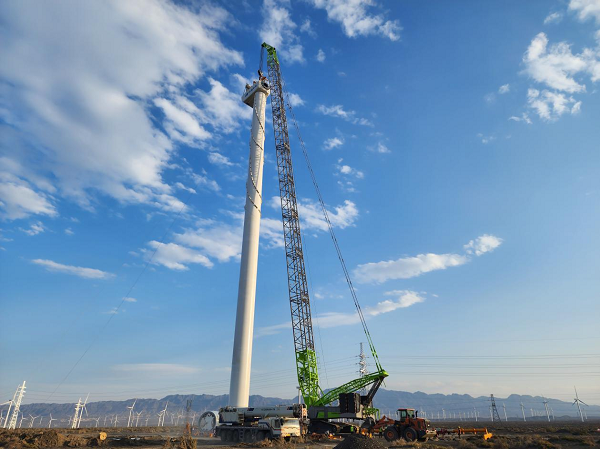

項目采用6兆瓦等級風機,其中6.7兆瓦風機是我國山地風電單機容量之最。風機輪轂高度為 110m,相當于40層樓高,葉輪直徑為 191m,葉片長93米,重達28噸。風機吊裝作為整個工程的重中之重,在一年中大風日數超過5個月、陣風可達13級的“老風口”——新疆達坂城,更是難上加難。
因此,風機機組安裝專項施工方案必須經過專家多次評審論證。在確保首節塔筒基底錨板水平度符合安裝精度要求的同時,做好吊車設備選型、現場風速監測、吊具檢查,此外作業前進行專項安全培訓,安全技術交底,尤其對風機吊裝、集電線路塔架組立、線路電纜展拉等登高作業,定期組織安全培訓和作業過程中旁站監督。吊裝前配置好輔助吊車設備,嚴格按照葉片重心標識布置起吊點及葉片防滑設置,防止葉片損傷,確保葉輪葉片整體吊裝一次成功。
助力“雙碳” “建”證新疆首個多功能清潔能源基地
項目團隊攻堅克難,扎實推進以沙漠、戈壁、荒漠地區為重點的大型風電、光伏基地規劃建設,通過不斷優化自身技術工藝,推動生態節能環保、著力打造戈壁治理、荒漠化土地利用與新型電力系統結合的“示范典型”。項目全面建成、整體投產后,可新增“綠電”25億千瓦時以上,年節約標煤超過83萬噸,減少二氧化碳排放超過210萬噸。
自2009年承接了江蘇東臺200MW風電場特許權項目后,10余年內陸續承接了40余個風電工程項目,總裝機容量270萬KW。中建二局將始終聚焦國家發展戰略,“筑”力雙碳目標,以實際行動為綠色中國貢獻更多力量。(麻倩)
