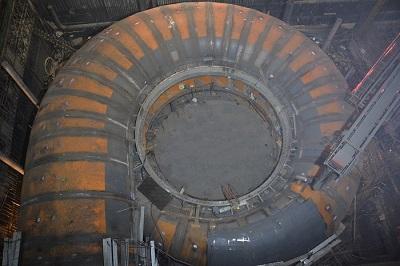

本網西昌消息(高爽、劉巖 報道 )4月27日,由水電七局機電安裝分局承擔安裝任務的白鶴灘水電站首臺機(左岸電站1號機組)蝸殼安裝、焊接工作全部完成,已通過業主、監理和廠家聯合驗收,轉入混凝土澆筑前彈性墊層安裝和鋼筋綁扎工序。
白鶴灘水電站1號機組蝸殼首節定位節自2018年12月12日開始安裝,至2019年4月27日移交土建施工工序,總歷時137天;蝸殼外形尺寸為27.2米×24.9米×8.8米,材質為SX780CF高強鋼,板厚83~38毫米,共分34節,安裝焊縫總長度740.6米,總重652噸。由于白鶴灘水電站蝸殼采用了SX780CF新型800MPa級高強鋼,碳當量大、焊接裂紋敏感系數高、低濕沖擊性能要求高,焊接難度極大,所有現場安裝焊縫采用ASME標準進行100%PT、200%UT和100%TOFD進行無損檢測,其中PT一次合格率100%,UT一次合格率99.13%,TOFD一次合格率100%,第三方抽檢一次合格率100%,達到了三峽精品工程要求,得到了業主、監理及廠家的一致好評。
據悉,白鶴灘水電站左右岸共安裝16臺100萬千瓦水輪發電機組,裝機總?cè)萘?600萬千瓦,是目前世界在建規模最大,裝機規模第二大的水電站,是全球水電領域又一個重要里程碑和標志性工程。
主辦單位:中國電力發展促進會 網站運營:北京中電創智科技有限公司 國網信通億力科技有限責任公司 銷售熱線:400-007-1585
項目合作:400-007-1585 投稿:63413737 傳真:010-58689040 投稿郵箱:yaoguisheng@chinapower.com.cn
《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號 京公安備11010602010147號
本網西昌消息(高爽、劉巖 報道 )4月27日,由水電七局機電安裝分局承擔安裝任務的白鶴灘水電站首臺機(左岸電站1號機組)蝸殼安裝、焊接工作全部完成,已通過業主、監理和廠家聯合驗收,轉入混凝土澆筑前彈性墊層安裝和鋼筋綁扎工序。
白鶴灘水電站1號機組蝸殼首節定位節自2018年12月12日開始安裝,至2019年4月27日移交土建施工工序,總歷時137天;蝸殼外形尺寸為27.2米×24.9米×8.8米,材質為SX780CF高強鋼,板厚83~38毫米,共分34節,安裝焊縫總長度740.6米,總重652噸。由于白鶴灘水電站蝸殼采用了SX780CF新型800MPa級高強鋼,碳當量大、焊接裂紋敏感系數高、低濕沖擊性能要求高,焊接難度極大,所有現場安裝焊縫采用ASME標準進行100%PT、200%UT和100%TOFD進行無損檢測,其中PT一次合格率100%,UT一次合格率99.13%,TOFD一次合格率100%,第三方抽檢一次合格率100%,達到了三峽精品工程要求,得到了業主、監理及廠家的一致好評。
據悉,白鶴灘水電站左右岸共安裝16臺100萬千瓦水輪發電機組,裝機總?cè)萘?600萬千瓦,是目前世界在建規模最大,裝機規模第二大的水電站,是全球水電領域又一個重要里程碑和標志性工程。
