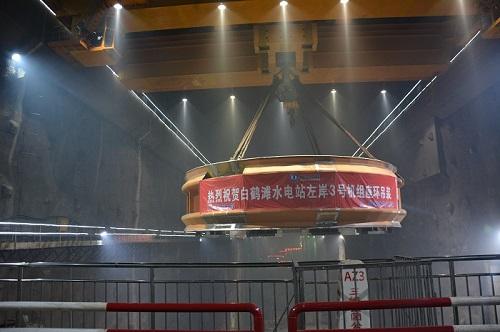

本網西昌消息(李君好、易偉 報道)4月12日,水電七局機電安裝分局承擔安裝任務的白鶴灘水電站左岸第四臺(3號)座環順利吊裝到位,至此,白鶴灘水電站左岸地下廠房8臺座環完成過半。
白鶴灘水電站位于四川省寧南縣和云南省巧家縣境內,左右岸共安裝16臺100萬千瓦總計1600萬千瓦的水輪發電機組,是目前世界規模最大,裝機規模第二大的水電站,是全球水電領域又一個重要里程碑和標志性工程,代表了世界水電的最高水平。
據了解,左岸座環高3724毫米,最大外徑14160毫米,最小內徑11095毫米,總重467噸,座環是水輪機組埋件安裝的重要工期節點,是水輪機組埋件中高精度、高難度的部分,是水電站安裝工程極為重要的工序環節。
安裝過程中,座環組圓調整僅用時4天,焊縫探傷一次合格率100%,且焊后圓度,水平最大偏差尺寸0.5毫米,同軸度僅0.076,各項指標數據遠遠超過三峽精品機組要求,得到了業主、監理和廠家的一致肯定,樹立了水電七局良好的企業形象。
2018年11月24日,白鶴灘水電站首臺(1號機)百萬千瓦機組座環吊裝完成;2018年12月11日,第二臺(8號)機組座環吊裝完成;2019年1月31日,第三臺(2號機)機組座環吊裝完成。
主辦單位:中國電力發展促進會 網站運營:北京中電創智科技有限公司 國網信通億力科技有限責任公司 銷售熱線:400-007-1585
項目合作:400-007-1585 投稿:63413737 傳真:010-58689040 投稿郵箱:yaoguisheng@chinapower.com.cn
《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號 京公安備11010602010147號
本網西昌消息(李君好、易偉 報道)4月12日,水電七局機電安裝分局承擔安裝任務的白鶴灘水電站左岸第四臺(3號)座環順利吊裝到位,至此,白鶴灘水電站左岸地下廠房8臺座環完成過半。
白鶴灘水電站位于四川省寧南縣和云南省巧家縣境內,左右岸共安裝16臺100萬千瓦總計1600萬千瓦的水輪發電機組,是目前世界規模最大,裝機規模第二大的水電站,是全球水電領域又一個重要里程碑和標志性工程,代表了世界水電的最高水平。
據了解,左岸座環高3724毫米,最大外徑14160毫米,最小內徑11095毫米,總重467噸,座環是水輪機組埋件安裝的重要工期節點,是水輪機組埋件中高精度、高難度的部分,是水電站安裝工程極為重要的工序環節。
安裝過程中,座環組圓調整僅用時4天,焊縫探傷一次合格率100%,且焊后圓度,水平最大偏差尺寸0.5毫米,同軸度僅0.076,各項指標數據遠遠超過三峽精品機組要求,得到了業主、監理和廠家的一致肯定,樹立了水電七局良好的企業形象。
2018年11月24日,白鶴灘水電站首臺(1號機)百萬千瓦機組座環吊裝完成;2018年12月11日,第二臺(8號)機組座環吊裝完成;2019年1月31日,第三臺(2號機)機組座環吊裝完成。
