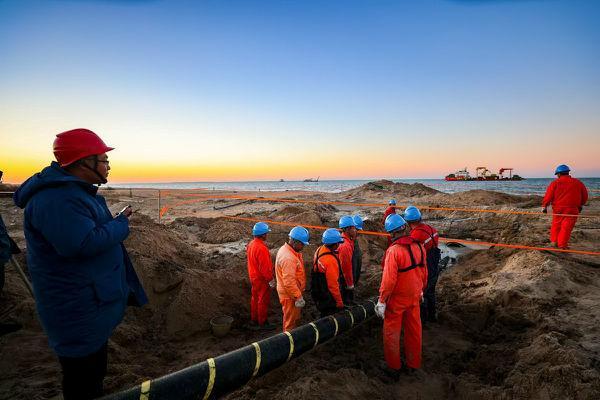

11月20日,由山東送變電工程有限公司海纜工程分公司承建的華能山東半島北BW場址海上風電項目220千伏海底電纜及附屬設施敷設工程完成約1.2公里海纜登陸任務,并順利開展埋設犁平穩下犁工作。
11月19日7:00,該工程第一根海纜登陸正式開始,并于14:10完成最艱難階段的約1.2公里海纜登陸任務,20:00順利完成埋設犁平穩下犁工作。該工程海底電纜及附件設施敷設共計2回,每回約26.6公里,這是2021年海纜分公司成立以來首次開展該項業務,預計今年12月底完成海纜敷設任務。
建設過程中,項目部始終貫徹安全第一的原則,施工前組織安全技術交底及班前會,現場搭設工作圍欄及安全警示帶,設專職安全員保障現場安全。施工現場采用2臺布纜機與3臺挖掘機相配合的施工工藝保障海纜敷設路徑精度與進度,確保220千伏海纜按要求完成敷設。經過前期充分準備和精心組織,項目部重點加強現場管理,及時根據天氣變化提研判施工準備工作,針對可能出現的不利情況,重點加強沙灘段土質松軟、電纜管口受漲潮影響后會出現積水、養殖戶民事糾紛等因素,加大組織技術人員研究土質工作,充分準備水泵、雨褲等設施用具,并設立專門民事人員等措施,進一步順利保障了海纜敷設施工按期、保安全、高質量的組織開展。
該項目作為山東電力第一個220千伏海纜敷設項目,將進一步助力服務全省實施綠色能源、清潔能源,促進“雙碳”目標實現。(通訊員:李翔 記者:丁國彬)
