中國電力網訊 “大家衣服穿暖點,姜茶在熱水杯,背在工具袋里,手冷可以暖一下。”1月20日,在梁大(余)38G3線綜合檢修施工現場,國網余姚市供電公司施工負責人在站班會后,特意叮囑所有上塔人員,一定要做好保暖,防風手套、面罩都要戴好,否則極容易影響作業安全和施工工藝。
今年年初,余姚迎來多年未遇的低溫氣候,尤其是四明山區,日間溫度經常低于零度,山區線路也經受?chē)?yán)峻考驗。針對寒潮天氣下低溫、大風、降雪、覆冰的情況,國網余姚市供電公司提前作為,利用無人機巡視全線精細巡視,全方位排查線路隱患,并對全線有安全隱患的桿塔進行及時檢修。
據了解,梁大(余)38G3線是連接梁弄到大嵐鎮、四明山鎮的主要供電線路,一旦發生重大故障,嚴重影響整個四明山區的供電安全。為此,針對前期對該條線路巡視發現的一百余處隱患、缺陷,國網余姚市供電公司安排專人仔細梳理,制定詳細各項檢修計劃,及時展開消缺事宜。

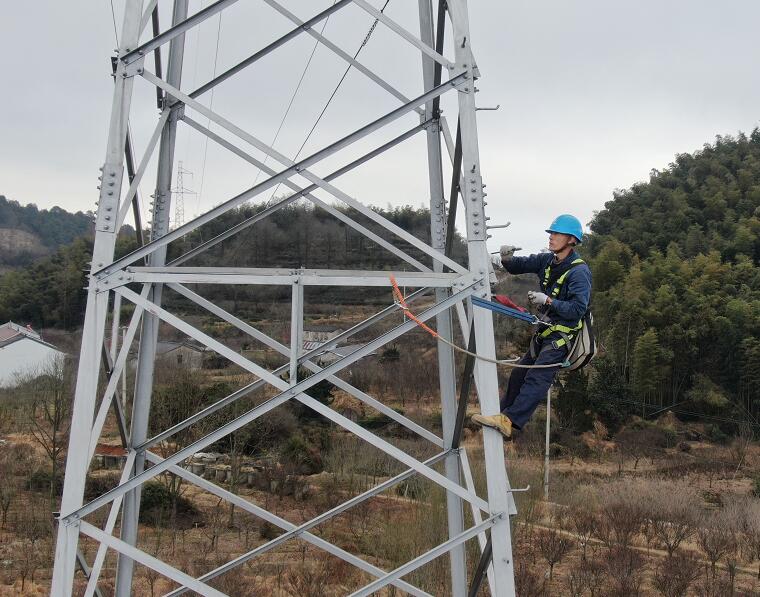

雖然氣溫回升,但在塔上的檢修人員依然能感受到風吹來時的冷冽。當天,輸電檢修人員還是早早到達現場,做好安全措施之后立即上塔開始檢修作業。 “昨天已完成部分檢修,今天全部消缺后山區老百姓用電也放心了。”國網余姚市供電公司輸電運檢中心鄭科輝說。
期間,檢修人員對老舊絕緣子、防振錘、受力金具全部進行更換,對風區、冰區的桿塔進行二次檢查、補強,確保消缺落實到位,線路穩定運行。同時,為了保證檢修工作按時安全完成,本次工作采用多分組,一對一監護的方式接替推進,每處完工都要求技工二次檢查。
當天14:30,隨著最后一組人員完成工作下塔,此次檢修工作正式結束,完成112處消缺工作,有效提升了線路的運行安全。后續,國網余姚市供電公司將繼續加強對線路巡視,臨時施工場所的管控措施,全方位提升線路本質安全,為春節期間的安全供電打好基礎。
