云南昭通魯?shù)?10千伏文屏變電站正式投產

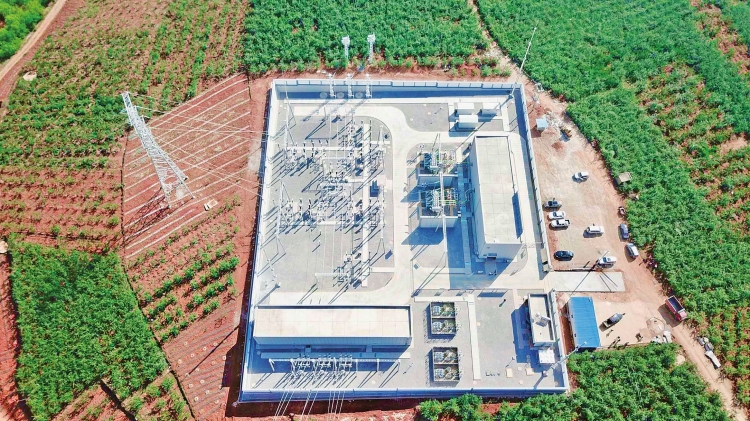

建成后的110千伏文屏變電站航拍圖。

  云南魯?shù)?,曾?014年“8·03”地震備受關注,多年來的恢復重建讓這個縣城逐漸展露新顏?,F(xiàn)在,這座城市還在繼續發生新的變化,110千伏文屏輸變電工程等一系列災后重建重點項目正緊鑼密鼓地有序推進。

  5月19日15時28分,110千伏文屏輸變電工程1號、2號主變經過5次沖擊帶電運行正常,110千伏文屏變電站正式投產。工程投產后,該變電站將在魯?shù)槊覟骋椎匕徇w安置點4.3萬貧困群眾供電、脫貧攻堅產業用電、都香高速公路施工用電等項目中發揮重要作用。

  進度“零脫節”,工程提前4個月完工

  110千伏文屏輸變電工程占地10.4畝,工程概算投資7373萬元。工程于2018年10月30日開工,按照正常施工進度推進,預計2019年11月30日投入運行。由于工程涉及利益群體多,保供電意義重大,云南電網公司昭通供電局將該工程納入重點督辦項目,成立重點工程領導小組全力推進該工程。同時,昭通供電局與魯?shù)榭h人民政府成立了電網建設協調領導小組,協調各鄉(鎮)、村指派專員協調線路塔基位占用林地、土地補償、青苗賠償?shù)认嚓P(guān)事宜。按照“特事特辦、急事急辦、全力支持”的原則,開通綠色通道,簡化審批手續,提高工程相關事項的辦理效率。

  此外,昭通供電局規劃建設中心每半月開展至少1次施工現場安全監督,嚴格執行基建安全“四步法”、機具“八步驟”“7S”管理,保證了施工期間未發生一起安全事故事件,實現了安全“零事故”目標。該局加強質量監督,設立質量檢測點226個,其中變電139個、線路87個,按“發現即消除”“誰產生、誰消除”的原則處理,做到事前、事中、事后質量控制,做優每處細節,工程質量顯著提高,實現了質量“零缺陷”目標。

  昭通供電局規劃建設中心專責馮清介紹,該工程建設期間歷經昭通的寒冬、春節假期、兩會保供電等時期,實際有效施工時間不到6個月。昭通供電局從設計源頭抓起,加大設計投入及施工力量,切實加強施工組織管理,增加人力、機械、材料的投入,從2月26日至4月17日,更是分班次晝夜奮戰,累計投入1326人次趕工。同時,該局建立“日跟蹤”“周分析”“再糾偏”動態管控機制,每周二、五由業主項目部落實進度執行情況,及時分析影響工程推進的困難和問題并及時進行糾偏,通過預警、約談、扣分、按合同考核的方式督促落地執行,保證工程實際進度與三級進度計劃匹配。在保證安全、質量的前提下,該局增加施工資源、延長作業時間、加強組織管理、創造良好條件,做到了安全、質量、進度、資源、造價、協調六方面的兼顧協同,實現了進度“零脫節”目標,最終將工程提前4個月完工。

  為民生工程提供優質電

  工程建設也吸引了許多當?shù)氐拇迕袂皝泶蚬ぃ麄冇X得在工地上干活既安全又不會拖欠工資,還能就近照顧家庭,很放心也很開心。負責此次項目的變電土建施工隊經理雷川說:“項目建設期間,每天大約有200名村民來工地打工,主要做一些開挖基礎、材料運輸?shù)然A(chǔ)性工作,所有村民的工資都是按天結算,一定程度上解決了當?shù)卮迕竦木蜆I(yè)問題?!?/p>

  家住魯?shù)榭h的村民馬永群開心地說:“這是一項真正的民生工程。他們不僅給我們修變電站,供給我們電用,還為村里修了水泥路,這路現在好走得很,不用再像以前走泥巴路。工地還解決了我們的就業問題,我們白天干活,晚上下班就回家,從來不拖欠工資!”

  據悉,建設110千伏文屏輸變電工程時,看到魯?shù)榭h硯池山村十二社村民還在走土路,生活十分不便,昭通供電局便投資7萬余元,為村民修建了一條長800多米的水泥路。

  “十三五”期間,在南方電網公司、云南電網公司及昭通市委、市政府的支持和幫助下,昭通供電局加大了魯?shù)榭h電力建設投資力度,進一步完善魯?shù)榭h的電網網架結構。據介紹,110千伏文屏輸變電工程建成前,魯?shù)榭h電網僅通過一座110千伏魯?shù)樽兣c昭通電網并網運行,電源點單一,電網網架薄弱,供電能力嚴重不足。110千伏文屏輸變電工程建成,將有效解決魯?shù)槊覟骋椎匕徇w安置點4.3萬貧困群眾的用電問題、脫貧攻堅產業用電問題、都香高速公路施工用電問題。此前建設的洗羊塘光伏電站、紅石巖堰塞湖水電站兩個國家重點工程項目將接入110千伏文屏輸變電工程并網運行,魯?shù)榭h電網將實現雙電源供電,優化了網架結構,縮短了供電半徑,大大提高了魯?shù)殡娋W(wǎng)的供電能力和供電可靠性。昭通供電局將全力以赴,在全新電網網架結構的基礎上,大力提升供電服務質量,為地方經濟社會發展提供安全、可靠、優質的電能供應。

關鍵詞: 區塊鏈, 變電站

主辦單位:中國電力發展促進會  網站運營:北京中電創智科技有限公司    國網信通億力科技有限責任公司  銷售熱線:400-007-1585
項目合作:400-007-1585 投稿:63413737 傳真:010-58689040 投稿郵箱:yaoguisheng@chinapower.com.cn
《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號 京公安備11010602010147號

云南昭通魯?shù)?10千伏文屏變電站正式投產

作者:賈理要  發布時間:2019-05-29   來源:電力網

建成后的110千伏文屏變電站航拍圖。

  云南魯?shù)?,曾?014年“8·03”地震備受關注,多年來的恢復重建讓這個縣城逐漸展露新顏?,F(xiàn)在,這座城市還在繼續發生新的變化,110千伏文屏輸變電工程等一系列災后重建重點項目正緊鑼密鼓地有序推進。

  5月19日15時28分,110千伏文屏輸變電工程1號、2號主變經過5次沖擊帶電運行正常,110千伏文屏變電站正式投產。工程投產后,該變電站將在魯?shù)槊覟骋椎匕徇w安置點4.3萬貧困群眾供電、脫貧攻堅產業用電、都香高速公路施工用電等項目中發揮重要作用。

  進度“零脫節”,工程提前4個月完工

  110千伏文屏輸變電工程占地10.4畝,工程概算投資7373萬元。工程于2018年10月30日開工,按照正常施工進度推進,預計2019年11月30日投入運行。由于工程涉及利益群體多,保供電意義重大,云南電網公司昭通供電局將該工程納入重點督辦項目,成立重點工程領導小組全力推進該工程。同時,昭通供電局與魯?shù)榭h人民政府成立了電網建設協調領導小組,協調各鄉(鎮)、村指派專員協調線路塔基位占用林地、土地補償、青苗賠償?shù)认嚓P(guān)事宜。按照“特事特辦、急事急辦、全力支持”的原則,開通綠色通道,簡化審批手續,提高工程相關事項的辦理效率。

  此外,昭通供電局規劃建設中心每半月開展至少1次施工現場安全監督,嚴格執行基建安全“四步法”、機具“八步驟”“7S”管理,保證了施工期間未發生一起安全事故事件,實現了安全“零事故”目標。該局加強質量監督,設立質量檢測點226個,其中變電139個、線路87個,按“發現即消除”“誰產生、誰消除”的原則處理,做到事前、事中、事后質量控制,做優每處細節,工程質量顯著提高,實現了質量“零缺陷”目標。

  昭通供電局規劃建設中心專責馮清介紹,該工程建設期間歷經昭通的寒冬、春節假期、兩會保供電等時期,實際有效施工時間不到6個月。昭通供電局從設計源頭抓起,加大設計投入及施工力量,切實加強施工組織管理,增加人力、機械、材料的投入,從2月26日至4月17日,更是分班次晝夜奮戰,累計投入1326人次趕工。同時,該局建立“日跟蹤”“周分析”“再糾偏”動態管控機制,每周二、五由業主項目部落實進度執行情況,及時分析影響工程推進的困難和問題并及時進行糾偏,通過預警、約談、扣分、按合同考核的方式督促落地執行,保證工程實際進度與三級進度計劃匹配。在保證安全、質量的前提下,該局增加施工資源、延長作業時間、加強組織管理、創造良好條件,做到了安全、質量、進度、資源、造價、協調六方面的兼顧協同,實現了進度“零脫節”目標,最終將工程提前4個月完工。

  為民生工程提供優質電

  工程建設也吸引了許多當?shù)氐拇迕袂皝泶蚬ぃ麄冇X得在工地上干活既安全又不會拖欠工資,還能就近照顧家庭,很放心也很開心。負責此次項目的變電土建施工隊經理雷川說:“項目建設期間,每天大約有200名村民來工地打工,主要做一些開挖基礎、材料運輸?shù)然A(chǔ)性工作,所有村民的工資都是按天結算,一定程度上解決了當?shù)卮迕竦木蜆I(yè)問題?!?/p>

  家住魯?shù)榭h的村民馬永群開心地說:“這是一項真正的民生工程。他們不僅給我們修變電站,供給我們電用,還為村里修了水泥路,這路現在好走得很,不用再像以前走泥巴路。工地還解決了我們的就業問題,我們白天干活,晚上下班就回家,從來不拖欠工資!”

  據悉,建設110千伏文屏輸變電工程時,看到魯?shù)榭h硯池山村十二社村民還在走土路,生活十分不便,昭通供電局便投資7萬余元,為村民修建了一條長800多米的水泥路。

  “十三五”期間,在南方電網公司、云南電網公司及昭通市委、市政府的支持和幫助下,昭通供電局加大了魯?shù)榭h電力建設投資力度,進一步完善魯?shù)榭h的電網網架結構。據介紹,110千伏文屏輸變電工程建成前,魯?shù)榭h電網僅通過一座110千伏魯?shù)樽兣c昭通電網并網運行,電源點單一,電網網架薄弱,供電能力嚴重不足。110千伏文屏輸變電工程建成,將有效解決魯?shù)槊覟骋椎匕徇w安置點4.3萬貧困群眾的用電問題、脫貧攻堅產業用電問題、都香高速公路施工用電問題。此前建設的洗羊塘光伏電站、紅石巖堰塞湖水電站兩個國家重點工程項目將接入110千伏文屏輸變電工程并網運行,魯?shù)榭h電網將實現雙電源供電,優化了網架結構,縮短了供電半徑,大大提高了魯?shù)殡娋W(wǎng)的供電能力和供電可靠性。昭通供電局將全力以赴,在全新電網網架結構的基礎上,大力提升供電服務質量,為地方經濟社會發展提供安全、可靠、優質的電能供應。
