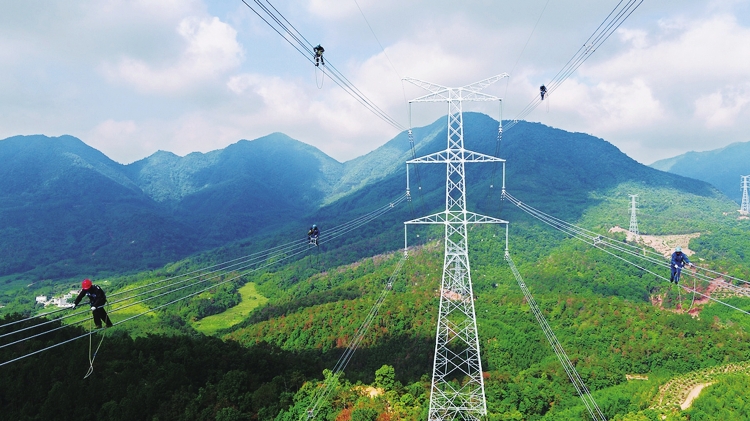

5月23日,甲湖灣(河源段)監理項目部對河源第一標段進行投產前監理預驗收?!×种緢?攝
6月28日,南方電網公司2018年重點工程——500千伏甲湖灣電廠送出線路工程順利投產。該工程輸電線路全長191公里,是廣東電網近十年來輸電線路最長的工程,將為珠三角東部地區新增200萬千瓦電源出力,滿足經濟社會高質量發展、廣東率先實現全面小康的用電需要,為粵港澳大灣區發展注入“強心劑”。
助力產業轉型升級支撐“千億級”產業鏈
“甲湖灣送出工程是名副其實的‘及時雨’?!睋?jù)廣東電網公司基建部項目管理科副科長陳永洪介紹,2018年廣東東部地區預測電力總負荷將達到6120萬千瓦,比2017年增加708萬千瓦,算上去年投運的滇西北直流項目新增的500萬千瓦出力,2018年東部預計缺電約208萬千瓦,相當于近半個海南省2017年的用電負荷。甲湖灣送出工程投產將及時填補這一缺口,保障經濟社會快速發展的電力需要。
該工程東起汕尾陸豐沿海的甲湖灣電廠,途經汕尾陸河、河源紫金,到達惠州惠城500千伏福園站,以191公里的輸電線路問鼎廣東電網交流輸電線路的十年之最。甲湖灣電廠送出工程最終將電能通過惠州的電網樞紐,送往珠三角東岸的廣州、深圳、東莞、惠州及東部其他地區,破解東部地區局部缺電的困局。
今年1—5月,東莞市最高負荷超過1500萬千瓦,同比增長22.4%;全社會用電量近289億千瓦時,同比增長10.62%。廣東電網公司東莞供電局基建部主管丁奕表示,甲湖灣線路工程在迎峰度夏前投運,將為東莞及時增加外部電力供應,緩解東莞負荷增長壓力,改善投資環境,促進華為終端總部、京東—都市人工智能產業新城等大型骨干企業落戶東莞和增資擴產,滿足東莞經濟轉型升級的用電需求。
“對于我們惠州來說是重大利好消息?!被葜莨╇娋只ú恐魅瘟钟烂榻B,1—5月該市全社會用電量逾152億千瓦時,同比增長18.20%,增速居全省第二、珠三角第一;預計全年全社會用電量將突破400億千瓦時大關。“全年用電增量相當于一個三線地級市一年的用電量,迫切需要新的電力動脈‘外援’能量?!蔽挥谏钶富輩^(qū)域核心的惠州仲愷高新區是全國88家國家級高新區之一,逾十個國家和地區、近3000家中外企業在區內投資辦廠,新興產業體系成為地方產業轉型升級的重要載體。據估算,該區未來三年負荷年平均增長率將達到15%。
攻堅克難工期縮短三分之二
甲湖灣電廠工程線路長、跨度大、施工難度高,正常需要兩年建成。為加快工程進度,廣東電網公司統籌地市供電局,加強政企合作,密切依靠群眾,集中精銳力量“逢山開路,遇水架橋”,日均投入施工力量逾2000人,高峰期逾3000人。工程沿線的三個供電局還組織施工一線的黨員建立臨時黨支部。黨員魏忠明表示,臨時黨支部讓黨員在工地上找到更強的歸屬感,增強了黨員施工隊伍的凝聚力和戰斗力。
汕尾地處沿海臺風多發地區,為提高線路承載力和穩定性,該工程汕尾段共架設99基抗風能力強的鋼管塔。該局基建部項目負責人林秋榮表示,大多數塔位于山丘上,雨季山路濕滑,給施工帶來很大難度。該局通過調配履帶運輸車,大大提高了施工材料及工器具運輸效率。在陸豐銅鑼湖段,由于沒有進山道路,為避免壓壞農田,該局在農田上架鋪鋼板,搭建“微型天橋”運輸塔材。
“基礎開挖過程中,我們發現花崗巖地質層堅硬,幾乎沒有風化痕跡,只能使用爆破方法來解決?!被葜莨╇娋衷擁椖拷?jīng)理梁波濤說。然而,申請爆破作業不僅手續辦理時間長,而且對環境有一定程度的破壞。該局最終決定采用“水磨鉆”的新方法開挖花崗巖層?!八ャ@作業需要人工分鑿巖石柱,每小時最快只能下鉆1.7厘米,而巖層最深接近10米?!痹诒WC安全質量的前提下,該局采用人員三班輪換制,24小時不間斷作業。
“八分山、兩分地”是河源的地貌特色,深山道路崎嶇,密林纏繞,有時濃霧彌漫,有時狂風暴雨。面對艱苦的施工環境,河源供電局因地制宜、就地取材,巧妙外借當?shù)剞r(nóng)用車和馬幫等“熟練工種”,搭設索道、翻修運輸?shù)缆?,保證了施工材料及時高效運輸,保障了工程施工進度。
陳永洪表示,工程線路選址盡可能避讓水源保護區、自然保護區、林場和森林公園等場所,選擇對環境影響最小的路徑,施工過程中委托環境保護專業咨詢機構對現場施工噪聲、揚塵、植被損耗等情況進行監測檢查,及時發現環保相關問題并制定解決措施。
