陜西鎮安抽水蓄能電站加速沖刺“大壩填筑封頂”目標

水電三局發布時間:2023-03-24 14:00:41  作者:李國欣 陳俊

云山繚繞疑無路,忽見千車隱映來。3月20日,記者深入陜西鎮安抽水蓄能電站上水庫建設現場,鏡頭所及,盡是工地整潔、工裝鮮亮、工作專注的良好風貌,水電三局建設者正駕馭多種多樣的機械設備,協奏著悅耳動聽的春之韻,預計將于4月底實現大壩填筑封頂。

陜西鎮安抽水蓄能電站位于鎮安縣月河鎮,是服務革命老區振興發展、推進能源結構調整和西部大開發戰略實施的重大工程,也是我國西北地區首個開工建設的抽蓄電站工程,建成后將發揮調峰、調頻、調相、儲能、系統備用、黑啟動等六大功能,成為西北地區“碳達峰、碳中和”的重要支點。

項目投資約89億元,總裝機容量140萬千瓦,安裝4臺35萬千瓦可逆式水輪發電機組,設計年發電量23.4億千瓦時,年抽水電量31.21億千瓦時。項目由中國電建西北院設計,水電三局、水電十五局組成聯合體,承擔了鎮安抽水蓄能電站土建及金屬結構工程(C1標),水電三局第一工程公司、制造安裝公司、基礎建筑公司及勘測設計研究院共同參與建設。

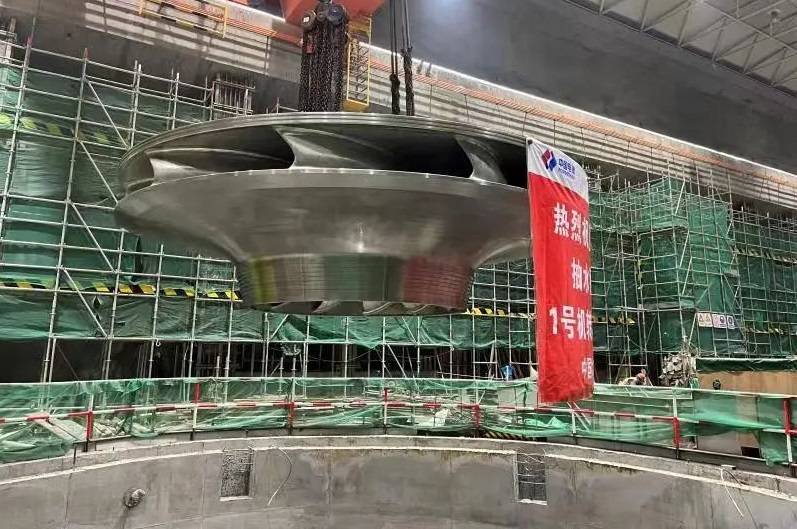

鎮安抽水蓄能電站該工程主體于2019年6月開工,計劃于2023年10月首臺機組發電,2024年10月4臺機組全部投產運營。截至目前,總工程量完成約80%。

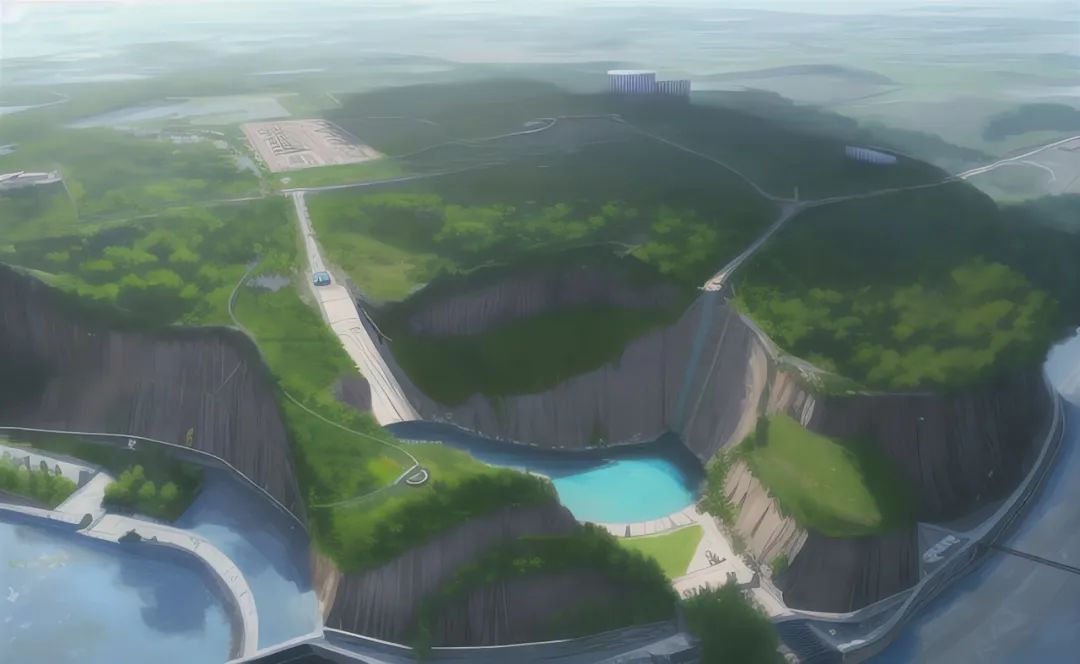

鎮安抽水蓄能電站上水庫面板堆石壩最大壩高達126米,土石方開挖工程量達1100萬方,庫盆土石方填筑達1000萬立方米。工序復雜,工期緊張,施工難度極大。面對考驗,水電三局建設者發揚“自強不息 勇于超越”的電建精神,施工高峰期,投入30多臺鉆爆設備、100多臺挖裝運設備,24小時不停工。

當前正是奮力沖刺全年目標任務的關鍵時期,為加快推進工程建設,水電三局建設者聚焦重點,倒排工期,全力攻堅。一是持續加大人力物力投入,24小時兩班倒,晝夜不間斷施工,及時將“計劃表”變?yōu)?ldquo;實景圖”;二是結合現場特點,積極進行施工技術革新,優化施工工藝,例如在大把面板施工中采用自動滑膜臺車,顯著提升了施工效率和施工質量;三是針對瀝青防滲墻施工,聯合科研院校,對原材料控制、混凝土運輸、澆筑機械設備準備、施工工藝的制定、作業人員的技術安全質量交底等各方面,提前進行全面考慮、科研攻關,努力確保全年節點目標實現。

上水庫大壩和庫底填筑的石料都開挖自上庫盆,由于在前期地質勘測中,給出的數據不準確,導致實際的料速度與質量難以滿足填筑需求。針對這一問題,項目部采取了一系列措施,首先是尋找獲批新料場,保證填筑石料的可靠供給。其次,通過分析總開挖量和可利用量,并結合大壩填筑施工進度,開展土石方動態平衡調配,規劃好開采與使用之間的平衡,減少了運輸損耗,提高了效率。

施工過程中,項目部鉆研新思路、優化好方案,大力推動科技創新,立足抽水蓄能品牌建設,成立了“王永剛勞模創新工作室”,申報電建集團工法一項,孵化出公司Ⅰ類科研項目課題四項,在施工中使用了地下廠房巖錨梁控制爆破、巖錨梁“鏡面”清水混凝土等新工藝新技術,助力工程降本、提質、增效。

據了解,鎮安抽水蓄能電站建設期間,為當地提供就業崗位1.37萬個,每年貢獻利稅900萬元;建成后每年可增加利稅近1.5億元,帶動當地就業逾千人。
