东京热无码人妻系列综合_亚洲欧美一区二区三区蜜芽_久久精品国产蜜桃AV麻豆_最新中文字幕在线观看_久久午夜夜伦鲁鲁无码免费

發改委下達農村電網改造升級工程2017投資計劃

發布時間:2017-06-13   來源:中國電力網

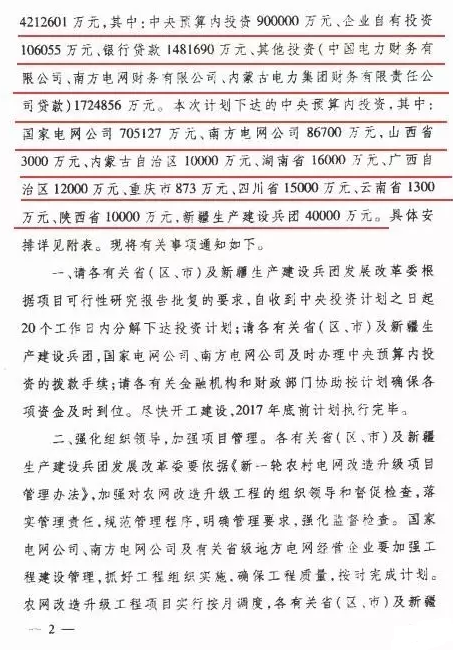

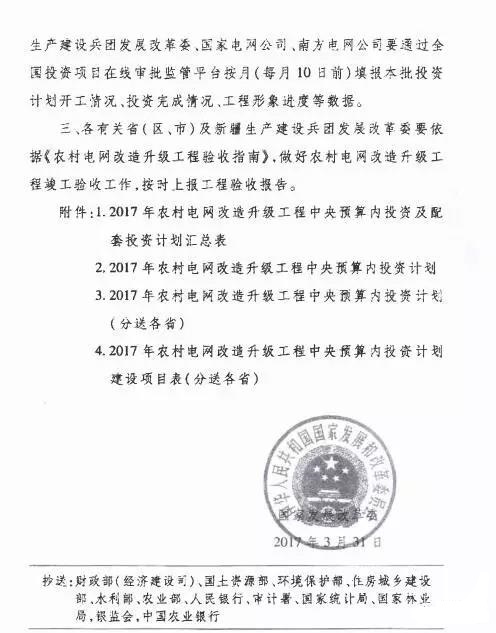

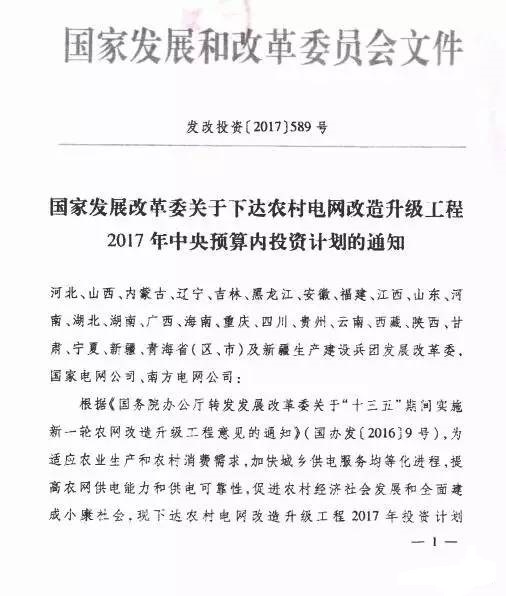

近日,國家發改委下達農村電網改造升級工程2017年投資計劃4212601萬元,其中:中央預算內投資900000萬元,企業自有投資106055萬元,銀行貸款1481690萬元、其他投資(中國電力財務有限公司、南方電網財務有限公司、內蒙古電力集團財務有限公司貸款)1724856萬元。本次計劃下達的中央預算內投資,其中:國家電網公司705127萬元、南方電網公司86700萬元,山西省3000萬元、內蒙古自治區10000萬元、湖南省16000萬元、廣西自治區12000萬元、重慶873萬元、四川省15000萬元、云南省1300萬元、陜西省10000萬元、新疆生產建設兵團40000萬元。

以下為本網整理的部分?。ㄊ?、地區)所公布的2017年農村電網改造升級工程中央預算內投資計劃內容:

河北省農村電網改造升級工程2017年中央預算內投資計劃

一、投資規模。我省農村電網改造升級工程2017年第一批投資計劃150005萬元,其中:中央預算內投資30000萬元(國網冀北電力有限公司10000萬元、國網河北省電力公司20000萬元),其他投資120005萬元。

二、主要建設內容。新建及改造10千伏線路2266.4公里、配變7315臺,新建及改造0.4千伏線路8139.8公里,計量裝置41847套。項目47個,涉及47個縣。其中:國網冀北電力有限公司新建及改造10千伏線路1055.6公里、配變369臺,新建及改造0.4千伏線路313公里,總計項目9個,涉及9個縣;國網河北省電力公司新建及改造10千伏線路1210.8公里、配變6946臺,新建及改造0.4千伏線路7826.8公里,計量裝置41847套,總計項目38個,涉及38個縣。

湖北省農網改造升級工程2017年中央預算內投資計劃

湖北省農村電網改造升級工程2017年總投資250000萬元,包含中央預算內投資50000萬元,總共覆蓋了湖北省各地市75個井井通電建設項目。

農村電網改造升級工程,旨在適應農業生產和農村消費需求,加快城鄉供電服務均等化進程,提高農網供電能力和供電可靠性,促進農村經濟社會發展和全面建成小康社會。

新疆自治區發展改革委下達2017年農網改造升級工程中央預算內投資計劃

2017年5月8日,自治區發展和改革委員會下達《2017年自治區農村電網改造升級工程中央預算內投資計劃的通知》(新發改投資〔2017〕554號), 2017年農網改造升級工程范圍涉及伊犁州、烏魯木齊市、吐魯番市、哈密地區、昌吉州、阿勒泰地區、塔城地區、博州、巴州、阿克蘇地區、喀什地區、克州、和田地區13個地州的79個縣(市、區)。

工程總投資13.29億元,其中申請中央預算內投資5.5億元(占總投資的41.38%),其余7.79億元由項目法人申請銀行貸款解決。工程將新建和改造35千伏變電站9座、線路 187.1 千米 ;新建和改造10千伏線路2155.9千米、低壓線路4169.32千米;增換配電變壓器2268臺。

重慶市農村電網改造升級工程2017年中央預算內投資計劃

近日,國家發展改革委下達了農村電網改造升級工程2017年中央預算內投資計劃。我市獲得投資計劃5.31億元,其中中央預算內投資1億元。本次投資計劃全部用于我市中心村農網改造升級,其中,國網供區獲得投資計劃4.87億元,三峽水利供區獲得投資計劃0.44億元。工程涉及27個區縣,共計29個項目,計劃今年年底前完成。將新建110千伏變電站1座,新建及改造110千伏線路8.5公里、35千伏變電站1座、35千伏線路10.6公里、10千伏配變2533臺、10千伏線路623公里、低壓線路2144公里。通過本次改造升級將進一步提高我市中心村農網供電能力和供電可靠性,更好適應新型農業生產和農村消費需求,促進城鄉供電服務均等化進程。

江西省農村電網改造升級工程2017年中央預算內投資計劃

根據《國家發展改革委關于下達農村電網改造升級工程2017年中央預算內投資計劃的通知》(發改投資〔2017〕589號),現下達我省農村電網改造升級工程2017年中央預算內投資計劃175000萬元。其中:中央預算內投資35000萬元,銀行貸款140000萬元。工程建設規模:新建改造35kV變電站5座,新增主變容量31.5MVA,新建35kV線路45.32km;新建(改造)10kV線路2342.03km,配變臺區5377臺/787.52MVA,配套建設改造低壓線路11932km??傢椖?2個,涉及62個縣。

國家發改委下達新疆兵團2017年農網改造升級工程資金

記者從新疆兵團發改委獲悉,近日,國家發改委印發《國家發展改革委關于下達農村電網改造升級工程2017年中央預算內投資計劃的通知》,其中,國家下達兵團農電網改造升級工程項目總投資8億元。

兵團2017年農網改造升級工程資金全部用于小城鎮(中心村)電網改造升級和機井通電工程建設,共20個項目,分布于12個師14個農牧團場及鄉鎮,涉及112個中心連隊電網改造升級,惠及16.6萬名職工群眾;改造機井通電數2757眼,涉及301個農業連隊,受益農田面積128萬畝。

兵團通過實施新一輪農網改造升級工程,將極大地改善團場電網架構,提高供電可靠性,逐步適應兵團城鎮化建設快速發展對農電網服務水平的需求,進一步緩解團場用電快速增長的供需矛盾。同時,也將進一步緩解兵團農電網網架薄弱,安全性、可靠性、經濟性偏低等問題。

安徽省農村電網改造升級工程2017年中央預算內投資計劃

從安徽省能源局獲悉,近日國家發改委下達我省農村電網改造升級工程2017年中央預算內投資計劃20億元,其中中央預算內投資4億元,資金規模居全國前列。

據了解,本批次農網改造升級工程涉及73個縣(區),資金全部用于小城鎮(中心村)電網改造和機井通電工程建設。工程的主要建設內容為:新建和改造35千伏變電站17座,35千伏線路228千米;新建和改造 10千伏線路2342千米,配變4279臺,低壓線路7959千米,戶表改造28.8萬戶,通電機井0.53萬眼。

陜西、寧夏、青海三省農村電網改造升級工程第一批中央預算內投資計劃

國家發展改革委下達了陜西、寧夏、青海三省農村電網改造升級工程第一批中央預算內投資計劃,共計37.81億元,計劃建設17個110千伏項目和138個35千伏及以下項目,涉及142個縣。

      關鍵詞: 農網改造升級


稿件媒體合作

  • 我們竭誠為您服務!
  • 我們竭誠為您服務!
  • 電話:010-63413737

廣告項目咨詢

  • 我們竭誠為您服務!
  • 我們竭誠為您服務!
  • 電話:010-63415404

投訴監管

  • 我們竭誠為您服務!
  • 電話:010-58689065
