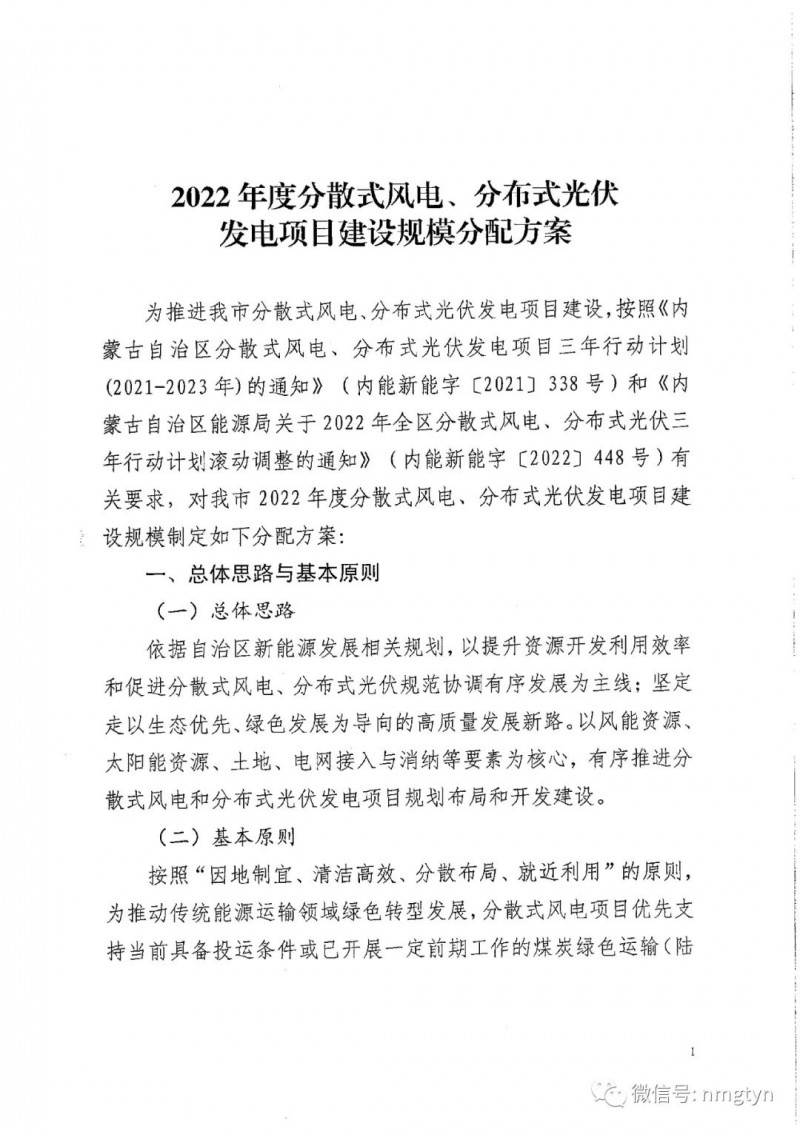

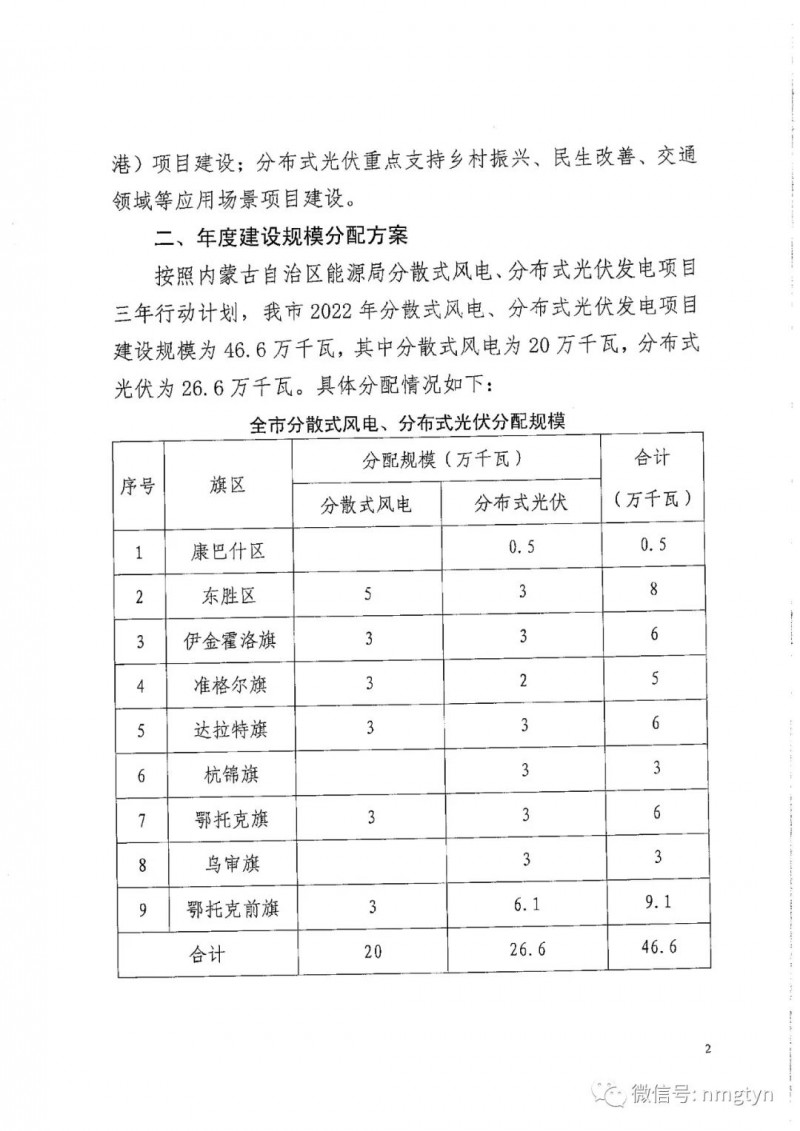

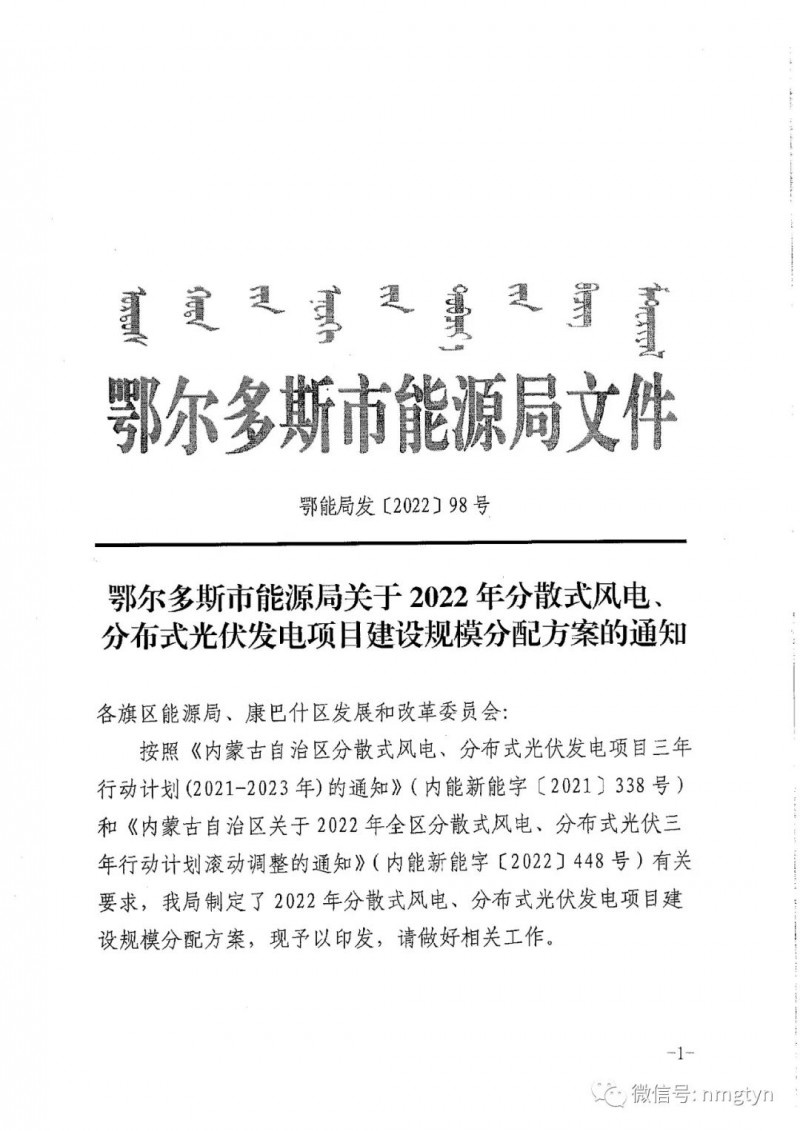

近日,鄂爾多斯市能源局發布《關于2022年分散式風電、分布式光伏發電項目建設規模分配方案的通知》。根據文件,鄂爾多斯市2022年分散式風電分布式光伏發電項目建設總規模為46.6萬千瓦,其中分散式風電為20萬千瓦,分布式光伏為26.6萬千瓦。具體各地分配規模如下表所示。

文件要求,對已取得建設規模的項目,應在2022年底前完成核準(備案)并開工建設,其中,分布式光伏發電項目必須于2023年6月底建成并網,分散式風電項目必須于2023年12月底建成并網。
