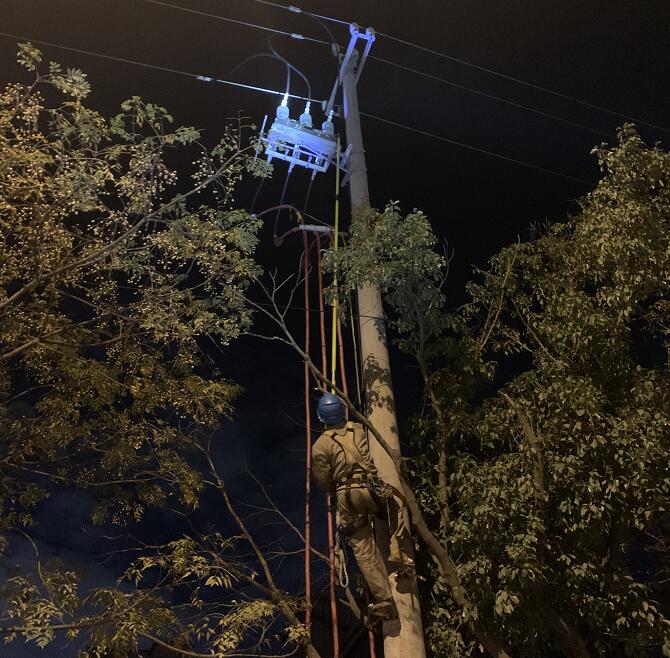

中國電力網訊 11月17日凌晨,當大多數人沉浸在夢鄉的時候,慈溪市慈東濱海區至龍山工業區的多個作業點,國網慈溪市供電公司的工作人員正在忙碌地進行著負荷切劃。
為應對11月17日110千伏雁門變?nèi)?,需要將該變電站供電的全?0千伏線路進行負荷轉移。此次切劃涉及110千伏變電站3座、35千伏變電站1座,切入、切出10千伏線路合計37條,覆蓋慈東濱海區一期至龍山工業區的大片地區。由于情況復雜,為了防范潛在風險,避免對區域內的居民、企業生活生產造成影響,接到任務以后,國網慈溪市供電公司范市供電所第一時間就開展了緊鑼密鼓的準備:11月3日,初步完成切劃方案的制定;11月10日,完成切入線路的有序用電方案制定,并完成相關切劃線路的紅外測溫和核相工作;工作前一周,完成部分線路負荷轉移通道的新建、更改及相關準備工作……
11月16日上午7時30分,負荷切劃工作正式開始。國網慈溪市供電公司范市供電所工作人員兵分6組,前往不同的作業地點進行倒閘操作。為了減少對居民生活和企業生產的影響,該公司將大部分冷倒和操作較為復雜的工作放在了夜晚進行,加班加點避開用電高峰。為確保切劃后負荷的穩定,范市供電所還安排專人關注相關線路和大客戶的負荷,監督有序用電方案的落實。同時,該所還在提前制定預案的基礎上,將未參與切劃的運檢人員加強值班,并裝備了新型的故障查找裝置,以此應對突發情況的發生。
據悉,此項切劃工作從11月16日上午7時30分一直持續到次日凌晨1時,11月17日,雁門變?nèi)=Y束,負荷恢復工作又從晚上9時持續至18日凌晨2時。經過兩天的連續作戰,國網慈溪市供電公司順利完成了110千伏雁門變?nèi)F陂g的負荷切劃和恢復工作,保障了區域內眾多居民、企業客戶的用電。
評論
