本網訊 4月25日,長興島海上村10千伏船廠線分支線路改造作業圓滿完成。
10kV船廠線至今投入運行已有多年,存在線路導線截面小、導線老化、斷線接頭較多等問題,存在斷線隱患,線路可靠性低,嚴重影沿線居民日常生產、生活,也增加了運維人員的工作難度和工作量。對此,分公司對10kV船廠線進行升級改造。

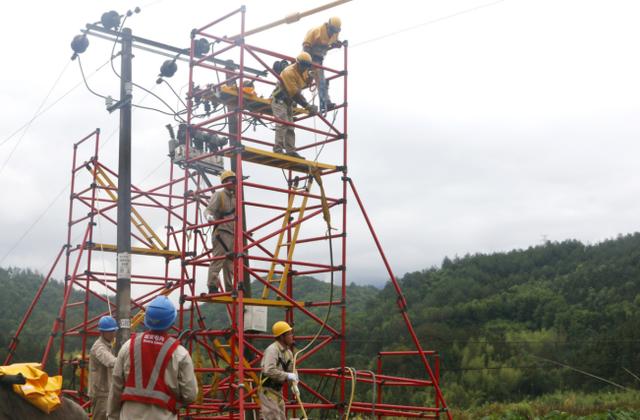

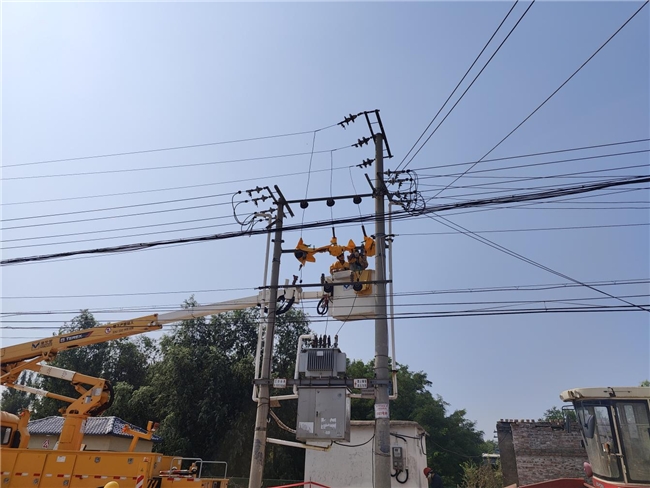

此次工程改造更換絕緣導線9.3公里,新立電桿131基,新增配電自動化開關9臺,涉及停電用戶132戶,為避免用戶多次停電,確保工程順利推進,如期完工,分公司周密部署,多次實地勘測察,對施工方案進行評審,最終確定最佳方案。確保工程考慮周密,統籌到位,規劃科學,如期推進。分公司管理人員靠前指揮,強化施工全過程安全管控,切實做到項目推進和安全管控兩不誤。
此次線路改造將為分公司電力保供和安全運行奠定了強有力的基礎;消除了配電網設備運行隱患,保證了配電網安全運行;減小了線路損耗,提高了供電質量;優化了網架結構,提高了供電的可靠性。分公司工作負責人說道:“項目完工后,10千伏船廠線分支線沿線的地區海產品加工廠、養殖業、居民用電等群眾供電可靠性將有效提升”。
下一步,分公司會聚焦群眾用電堵點、難點,不斷優化配網網架結構,提升農村地區用戶供電可靠性及供電質量,為鄉村振興產業發展和農業生產生活用電提供了堅實的電力基礎。
