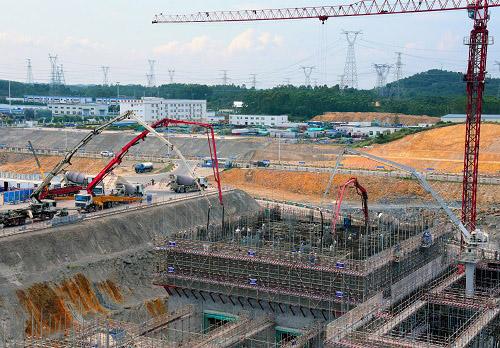

5月22日,中國能建安徽電建二公司順利完成防城港核電站二期華龍一號3BPA重要廠用水泵房大體積混凝土澆筑。
據悉,本次是3BPA重要廠用水泵房1~7軸交A~F軸墻體及頂板結構(+6.000m~+9.800m)混凝土澆筑,共澆筑混凝土2100立方,同時使用4臺泵車澆筑,澆筑歷時23個小時,標志著3BPA下部結構施工完成,3號泵房施工向上部框架邁進。
該公司防城港項目部在此次澆筑過程中,精心編制施工方案,從安全、質量、后勤保障、外部協調等各個環節做了細心的統籌安排,成立質量管理組,實行澆筑全過程旁站,嚴控澆筑順序、振搗方式等質量關。機械管理組在確保混凝土的調度、協調的同時還肩負機械搶修任務,一旦出現故障,10分鐘內人員及備件到場,30分鐘內故障必須清除。后勤保障組準備充份飲用水、食物,醫務室24小時值班,及時關注現每一位施工人員動態?;仡櫿麄€澆筑過程,該公司強調計劃管控,落實責任明確,做到執行有力,使得本次大體積混凝土澆筑取得圓滿完成。
