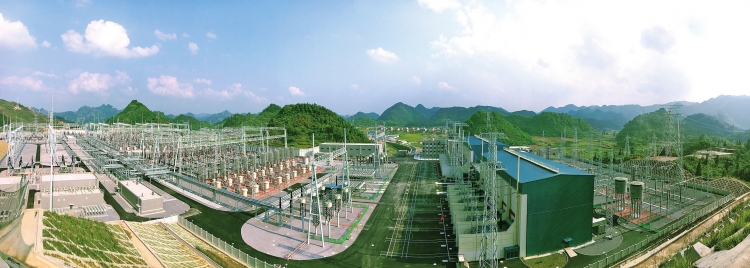

±500千伏富寧換流站。 楊兵 攝
魯班獎——中國建設工程領域的最高榮譽,堪稱中國建設工程的“珠穆朗瑪峰”。在11月3日公布的2016—2017年度中國建設工程魯班獎(國家優質工程)榜單中,電網工程僅占6席,云南電網公司承建的±500千伏富寧換流站工程(以下簡稱“富寧換流站工程”)位列其中,這也是本年度南方電網公司唯一一個上榜的電網工程,這是繼±500千伏七甸變電站、±500千伏建塘變電站先后獲得魯班獎之后,云南電網公司第三次斬獲魯班獎。
從2014年魯班獎零的突破,到3年時間兩次捧回中國建設行業的“小金人”,一路走來,云南電網公司在電網工程建設方面都積累了哪些經驗?究竟靠什么實現了工程建設速度與質量的雙贏?
回顧富寧換流站工程的建設過程就能找到答案。
1
動力源
創新驅動,弘揚工匠精神
我國首個換流站、變電站和串補站“三站合建”站;
首次在換流站應用STATCOM靜止同步無功補償裝置;換流變壓器、換流閥等主設備實現國產化率100%;
……
富寧換流站工程位于云南省文山壯族苗族自治州,直流輸送容量3000兆瓦,額定電壓±500千伏。作為國內首個省內直流工程——永富直流輸變電工程的受端站,富寧換流站工程從2015年1月5日開工以來,便以諸多的首次和首創站到了電力建設舞臺的中央,領先行業,備受矚目。
據了解,富寧換流站是我國目前規模最大的±500千伏換流站,圍墻內占地面積251.4畝,挖方112萬方、填方115萬方,“三通一平”期間共投入挖機等大型機械100余臺;土建主體期間投入攪拌站4個、配置大型機械50余臺、施工人員800余人。
規模如此巨大的一個工程從建設選址開始,就一直與“難”相伴。
工程任務重。土建部分,富寧換流站僅建安工程量,就相當于6—7個常規的500千伏變電站。曾擔任多個變電站施工負責人的富寧換流站項目總工祁得志說:“這樣的施工規模,在全國電建工程中都屈指可數?!惫て谔貏e短。正常需要33—36個月的施工時間,但這個工程工期只有18個月。此外,陰雨天氣多。據統計,開工后近8個月的陰雨天占整個施工時間段的45%,該工程的土建項目副經理張騰坤記得很清楚,光是2014年11月份,降雨天氣就達到23天。
“可以說,富寧換流站建設工程規模之大、施工時間之緊迫、地質條件之復雜,都堪稱史無前例?!痹颇想娋W(wǎng)公司基建部主任葉煜明說。
“項目越難越彰顯參建人精益求精的工匠精神,更沉淀了富寧換流站成為魯班獎工程的厚重感?!比~煜明介紹,該工程的施工帶動了工法、QC等技術創新的發展。工程應用建筑業新技術九大項20子項,“電力建設五新技術”35項,其中,“國家重點節能低碳技術”8項,獲得QC成果6項、省部級工法6項、國家級發明專利4項、國家級實用新型專利7項、省部級科技進步獎9項、論文1篇、參編國家標準1項、參編地方標準1項。
“其中值得一提的是,工程產生了6項新工法。我們經常說工匠精神,其最重要的體現就是在先進的、高效率的、高質量的工法上。今年電力行業通過鑒定獲得認可的工法總共才十余項,而富寧換流站一個工程就貢獻了6項,對于推動電力建設行業的技術進步和發展有不可估量的意義和重大貢獻。”葉煜明說。
2
加速器
管理到位,提升工程質量
一項工程要獲得魯班獎,不僅僅是施工技藝的精益求精,更重要的是項目推進過程的統籌有度和項目全過程的精益化管理。
云南電網公司早在2014年項目開工前就成立了工程建設協調領導小組辦公室統籌協調項目關鍵環節。各參建單位組織機構健全,管理體系有效運行,施工質量始終處于受控狀態。
云南電網公司多次向云南省政府、發改委和國土、環保、林業等行政主管部門溝通匯報,與決策層面對面會商,大大縮短了決策時間,形成了推進項目的合力,用了一年半的時間就完成了常規需要3年的項目核準工作。
如果說項目前期立項的統籌有度是整個工程推動的“清障車”,那么施工過程的管理到位則是保證工程速度與質量雙贏的“加速器”。
進度管理方面,為確保工程按期完成,云南電網公司基建部制定了工作任務分解表,并制定三級進度計劃,共設置了250個進度控制節點對工程建設進行全面管控。作為施工單位,云南送變電公司制定了施工實施細則。施工過程中,成立了“環保管理小組”;資源投入上,堅持“人停機不停,晴天猛干、小雨大干、大雨搭著棚子干”的施工原則。云南省送變電工程公司土建項目經理胡躍立說:“我們完成了土方工程量相當于6個500千伏變電站的施工任務,但有效施工時間卻不足1個500千伏變電站的正常工期?!?/p>
安全管理方面,云南電網公司基建部制定了66條風險管控措施。制定了基建外包項目施工安全專項治理實施方案,從5個方面提出了26條具體的措施要求。同時,對項目所有標段制定了具有針對性和可操作性的檢查方案,開展了兩次全覆蓋的監督檢查。
質量管理方面,云南電網公司基建部編寫印發了《設備監造巡查工作方案》。成立由建設、監理、運行、物資等專業人員組成的巡查工作組,分批次對富寧變主設備進行巡查,及時發現問題并采取糾正措施,減少設備投產后的缺陷率。
3
催化劑
黨員引領,亮身份做表率
18個月完成了常規需要33個月才能完成的建設任務,創下了“云南速度”,離不開工程集聚的一大批優秀技術骨干和上千名電網建設者們的夜以繼日、風餐露宿和攻堅克難,他們的擔當與責任才是工程創優的牢固基石。
據了解,整個項目擁有國家一級注冊建造師5人,注冊安全工程師3人,二級注冊建造師3人,南網技能大師1人,一支管理強、技術專的工程隊伍應運而生。在這群人當中,近一半是黨員,在工程推進過程中,他們充分發揮先鋒模范作用,成為富寧換流站工程建設的中堅力量。
面對氣候最惡劣、工期最緊張、技術最復雜等挑戰,云南省送變電工程公司發揮黨建跟著項目走的光榮傳統,成立了“富寧換流站黨員突擊隊”。他們在施工項目部成立臨時黨小組,開展黨員“亮身份、踐承諾、做表率、爭先鋒”的活動,每一名黨員將黨旗掛在胸前,亮出自己的身份。同時,他們將施工區域劃分為8個黨員責任區,設立黨員先鋒崗,黨員以自己的行為作表率,影響周圍的群眾。
“工程目前面臨很多困難,部分員工對能否按期完成任務有顧慮,這個時候更需要我們黨員當好‘領頭羊’,帶著大家一起干?!备粚帗Q流站臨時黨支部書記楊海濱說。工程中,一系列攻堅、創新成果的帶頭人都是黨員突擊隊員。黨員突擊隊員帶隊的電氣安裝隊,一個晚上就完成了全站端子箱的安裝。黨員帶頭攻關,把以前一個端子箱的安裝時間從1周減少為3天。
一名黨員就是一面“旗幟”,哪里艱難險重,旗幟就插到哪里,這面旗幟在富寧換流站工程的推進過程中切實發揮了引領示范作用。在黨員的感召下,廣大建設人員啟動了“5+2”和“白+黑”的工作模式,常年駐守工地開展建設工作。富寧換流站2015年和2016年連續兩年春節均正常開展施工作業,兩年春節期間累計投入約700人開展施工。
富寧換流站工程經過充分的技術經濟論證,滿足了觀音巖水電站電力送出的需要,有利于清潔能源在更大范圍內的優化配置。據了解,富寧換流站自2016年6月30日投運以來,經過了一年多的運行,截至2017年11月15日,已經送東部電量達到104.36億千瓦時。(張萬辭 馬莎 張強 程春利)
