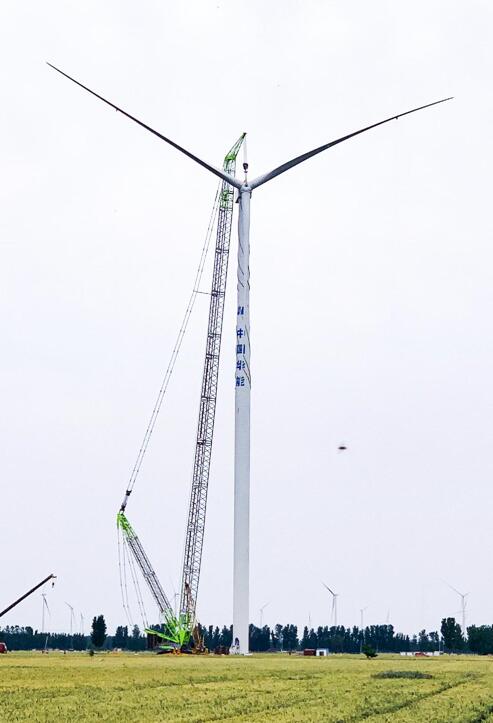

5月24日下午,隨著河南濮陽風電場3號風機葉輪組件吊裝就位,標志著由中國能建浙江火電承擔安裝的濮陽500兆瓦風電工程東北片區和西北片區共66臺風機全部吊裝完成。
該工程設計安裝單機容量2.5兆瓦風力發電機組200臺,浙江火電承擔的工程范圍是東北片區和西北片區共66臺風機安裝及其對應集電線路等工程。
吊裝工程量大、安全風險較高,浙江火電統籌相關資源,投入了2臺650噸履帶吊和2臺800噸履帶吊,共4臺主吊,同時展開4個作業面進行風機吊裝。項目部員工在確保工程安全質量的前提下,緊盯工期目標不松勁,特別是在新冠肺炎疫情防控和復工準備工作中,認真落實與業主方各項防控措施,制定嚴密的復工方案,一手抓疫情防控,一手抓復工復產,最終保證風機吊裝任務如期圓滿完成。
評論
