“一、二、三,合閘!”2020年12月30日22時18分,隨著一聲令下,橫梁風電二期工程19臺風機全部建成并網發電。此時此刻,記者在大唐豐都新能源公司中控室的監控畫面上看到,19臺風機的葉片同時開始轉動。大唐公司10多個干部職工的眼睛也正目不轉睛地盯著監控畫面,并在瞬間爆發出一陣激烈的掌聲。

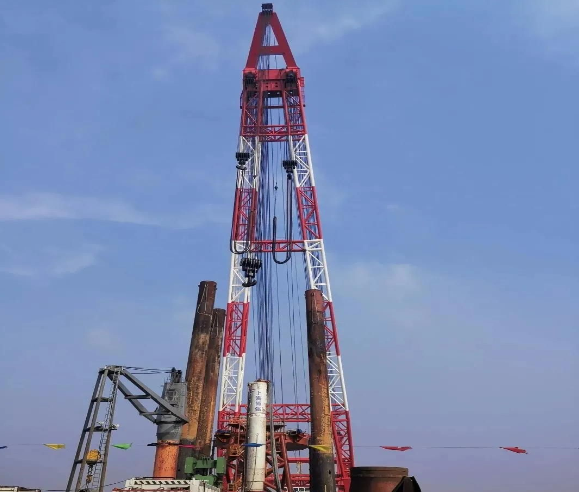

最后一臺風機主機吊裝
時間還得推前到5天前的2020年12月25日,正值橫梁風電二期工程最后一臺風機——三號風機的主機吊裝。當日一早,記者跟隨大唐豐都新能源公司發展建設部副主任王進逆一行,冒著嗖嗖寒風驅車來到吊裝現場,只見場地上已經有多名吊裝人員正在做吊裝前的準備。
主機是被一輛普通貨車運來的,重7噸,得用起重機吊到風機塔筒的頂端進行安裝。塔筒頂端距離地面為90米,相當于31層樓房的高度。一臺風機主要由塔筒、主機、葉片三部分組成。
寒風陣陣吹來,把起吊機的伸長臂吹得搖搖晃晃。“目前由于風速較大,不利于主機的吊裝。”王進逆說,因此盡管現場相關人員早已各就各位,但都不能輕舉妄動,只有耐心地等待著風速減弱,才可以相機行事。趁此之機,記者向王進逆了解主機的相關情況。
原來,主機就是風機上的一臺變壓電機,當風機葉片轉動產生電能后,率先經過主機“處理”成為690伏的電壓,然后輸送到風機基座下的另一臺較小的箱變電機,這臺電機的作用是把690伏的電壓升壓到35千伏。接下來,再把這電流輸送到升壓站,經過升壓站再一次把電流升壓到110千伏,最后才輸送到高鎮變電站并網投用。
天時地利人和缺一不可
“橫梁風電二期與一期共用一個升壓站,這個升壓站在一期項目施工的同時就已經建好。因此二期風電就不用再建升壓站,節省了工程時間和經費。”王進逆說。
快到中午12時,風速才逐漸減弱。現場指揮員吹了一聲口哨,大家立馬各就各位,安裝人員迅速爬上裝載主機的貨車,用手把起重機的吊鉤勾住主機上的繩索,然后扶著繩索緩緩起吊。當主機吊離貨車車廂后,還要把主機上下端進行調換,因為貨車在裝載主機時,主機的上端才是與風機塔筒頂端銜接安裝的一端。
“塔筒頂端的螺絲釘已經固定好了,當起重機把主機起吊上去時,主機銜接端的螺絲帽必須嚴絲合縫地套進塔筒頂端的螺絲釘,才可以順利完成吊裝。”王進逆說。
就這樣看似簡單的主機吊裝,近5個小時才好不容易完成。下一步,還將進行風機葉片的吊裝。王進逆介紹,一臺風機無論是塔筒、主機吊裝,還是葉片吊裝,都必須與天時地利人和密切相關,而且缺一不可,否則根本無法安全、順利地完成。
橫梁山脈一道亮麗風景
三號風機的葉片吊裝于第二日上午完成。該臺風機是橫梁風電二期19臺風機中6臺3兆瓦風機之一,其余13臺風機為2兆瓦。三號風機正常發電后,24小時可發電3000千瓦時(度)。在三號風機完成主機吊裝的當日,已經有11臺風機發電,7臺風機正在調試中。其中,第一臺風機于2020年9月27日發電。截至當日,11臺風機發電共257.9萬千瓦時(度)。
“三號風機在完成主機和葉片吊裝后,接下來將迅速與另7臺風機進行同步調試,通過大家的共同努力,終于趕在了2021年元旦節前實現了橫梁風電二期工程19臺風機全部建成并網發電。”王進逆高興地說,并網發電后,每年上網電量可達8188萬千瓦時(度),為豐都縣清潔能源基地建設再添力量。
橫梁風電二期工程于2019年底開工建設,該工程建成并網發電僅用了一年時間,如不是今年年初突如其來的新冠肺炎疫情耽誤了工期,還會提前至少兩個月。記者站在橫梁山脈的高處眺望,一座座正在旋轉的風機猶如一道亮麗的風景線,格外引人注目。
目前,因建設風電二期項目而損壞的多條道路,也正在修復完善中,道路兩邊的植被綠化也正在同步進行。預計半年后,這些道路將成為橫梁發展鄉村旅游的重要組成部分。
