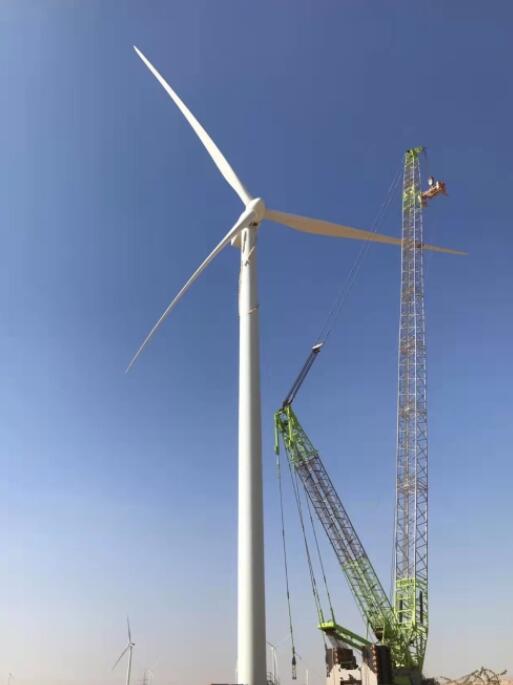

日前,由中國電建集團公司公司所屬華東院總承包的納斯達風電項目最后一支葉片完成空中對接,這是華東院在巴基斯坦風電市場完成吊裝的第583臺風機,標志著華東院在巴基斯坦新一輪電價政策下開工的12個風電項目全部完成風機吊裝。
截止目前,巴基斯坦風機安裝達204萬千瓦,其中109萬千瓦由華東院安裝完成,市場份額超過50%,華東院已成為巴基斯坦新能源領域最具影響力的承包商。
本次完成全部風機吊裝的是巴基斯坦第三輪風電項目群,位于吉姆普爾風走廊地帶。2020年7月,第三輪風電項目群集中開工,憑借精湛的工程技術能力和優質的項目履約口碑,該國第三輪12個風電項目全部由華東院總承包,裝機容量61萬千瓦。目前,其中4個項目已投入商業運行,2個項目進入試運行,所有項目均完成升壓站倒送電。
面對疫情沖擊不利影響,項目團隊防疫、生產“兩手抓、兩手硬”,在第三輪風電項目群風機吊裝中充分利用屬地資源,采用“巴方主吊司機+中方機械班組”或“中方主吊司機+巴方機械班組”的中巴混合吊裝施工模式,確保項目順利實施。不同文化背景的團隊成員相互融合、相互配合,經過多次演練,最終在高溫、大風天氣下于百米高空共同完成全部吊裝任務。
第三輪風電項目群建成后,每年可為巴基斯坦電網輸送20億千瓦時綠色能源,減少約200萬噸二氧化碳排放,對解決困擾當?shù)囟嗄甑碾娏T乏問題具有重要意義,將為巴基斯坦節能減排、綠色發展發揮重要作用。
評論
