4月10日晚,按照計劃,長山廠1號機組經過7個多月的穩定運行后解列停機,順利完成了2018年至2019年度搶發電量與保供熱任務。隨著機組長周期連續運行,積累了軸封加熱器管束泄漏、燃燒器損壞、 UPS電源故障等無法在機組運行期間進行處理的缺陷。為切實排除機組安全隱患,提升設備健康水平,確保機組修后第一時間搶發電量,我廠抓住機會,開展為期7天的搶修攻堅戰。
此次搶修工作大小項目共計60項,重點項目是冷卻水塔綜合治理、軸封加熱器管束漏泄處理、B循環水泵清污機檢修等。為安全、優質、高效地完成此次任務,長山廠提前準備,超前計劃,成立以廠長、黨委書記為組長的消缺領導小組,細化分工,明確職責。開工前,組織召開了2次消缺平衡會,從安全管理、檢修質量、工期控制等方面入手,全面落實消缺工作人力需求、工器具需求、備品備件需求等問題,為順利完成搶修工作奠定堅實基礎。

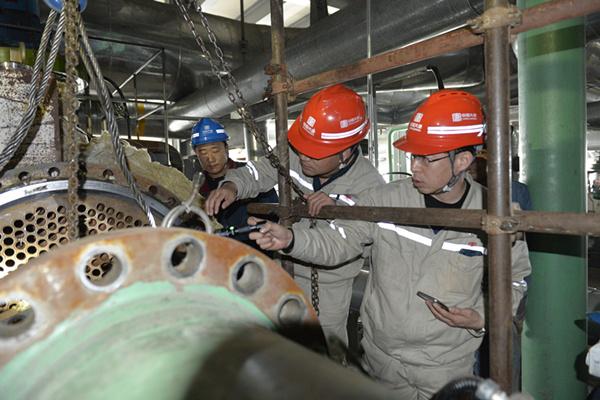

處理軸封加熱器管束漏泄是本次搶修中的主線工期,為此,汽機車間提前做好準備工作,合理安排人員和工作量,開工第一天,各級人員立即進入狀態,搭設腳手架、割除管路、拆卸法蘭螺栓、安裝軸封風機,消缺現場忙而不亂。同時,B循環水泵泵坑和廊道抽水工作正在同步進行中。鍋爐車間重點對A一次風機油站管路泄露、送風機油管漏泄、空氣預熱器吹灰器槍管等進行檢修。電氣車間勵磁機碳刷清掃工作、熱控車間對凝汽器壓力、溫度測點檢查工作正在緊張進行中。灰硫車間重點檢查灰渣泵出口管路清污,除霧器檢查具備開工條件。燃運分場也抓住本次消缺機會,1甲皮帶檢查、五段電纜槽盒檢查等工作有條不紊地進行中。
在消缺現場,廠領導靠前指揮,深入現場進行檢查指導,協調、平衡檢修中遇到的問題。安監人員加大現場反違章管理力度,對高空作業、受限空間作業、動火作業加大現場監管力度。各專業人員把好技術關口,從細節入手加強檢修質量管理,嚴格執行檢修技術規程、標準和規范,確保消缺工作高質量、高標準完成。
此次搶修工作只有7天,需要完成60項檢修任務,工作難度可想而知,面對時間緊迫、人員緊張,工作量大等困難,長電人沒有退縮,發動全廠力量,凝聚全廠之力,各車間相互支援,加班加點,同心協力,默契配合,嚴格執行檢修工藝規程,有計劃、有步驟消除影響設備安全經濟的重大隱患和缺陷。
截至發稿,軸封加熱器兩側水室順利拆卸完成;B循環水泵泵坑和廊道存水抽完,具備檢查出口三通條件;B送風機上蓋已經順利吊出;燃燒器風箱正在解體中。
主辦單位:中國電力發展促進會 網站運營:北京中電創智科技有限公司 國網信通億力科技有限責任公司 銷售熱線:400-007-1585
項目合作:400-007-1585 投稿:63413737 傳真:010-58689040 投稿郵箱:yaoguisheng@chinapower.com.cn
《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號 京ICP備14013100號 京公安備11010602010147號
4月10日晚,按照計劃,長山廠1號機組經過7個多月的穩定運行后解列停機,順利完成了2018年至2019年度搶發電量與保供熱任務。隨著機組長周期連續運行,積累了軸封加熱器管束泄漏、燃燒器損壞、 UPS電源故障等無法在機組運行期間進行處理的缺陷。為切實排除機組安全隱患,提升設備健康水平,確保機組修后第一時間搶發電量,我廠抓住機會,開展為期7天的搶修攻堅戰。
此次搶修工作大小項目共計60項,重點項目是冷卻水塔綜合治理、軸封加熱器管束漏泄處理、B循環水泵清污機檢修等。為安全、優質、高效地完成此次任務,長山廠提前準備,超前計劃,成立以廠長、黨委書記為組長的消缺領導小組,細化分工,明確職責。開工前,組織召開了2次消缺平衡會,從安全管理、檢修質量、工期控制等方面入手,全面落實消缺工作人力需求、工器具需求、備品備件需求等問題,為順利完成搶修工作奠定堅實基礎。
處理軸封加熱器管束漏泄是本次搶修中的主線工期,為此,汽機車間提前做好準備工作,合理安排人員和工作量,開工第一天,各級人員立即進入狀態,搭設腳手架、割除管路、拆卸法蘭螺栓、安裝軸封風機,消缺現場忙而不亂。同時,B循環水泵泵坑和廊道抽水工作正在同步進行中。鍋爐車間重點對A一次風機油站管路泄露、送風機油管漏泄、空氣預熱器吹灰器槍管等進行檢修。電氣車間勵磁機碳刷清掃工作、熱控車間對凝汽器壓力、溫度測點檢查工作正在緊張進行中?;伊蜍囬g重點檢查灰渣泵出口管路清污,除霧器檢查具備開工條件。燃運分場也抓住本次消缺機會,1甲皮帶檢查、五段電纜槽盒檢查等工作有條不紊地進行中。
在消缺現場,廠領導靠前指揮,深入現場進行檢查指導,協調、平衡檢修中遇到的問題。安監人員加大現場反違章管理力度,對高空作業、受限空間作業、動火作業加大現場監管力度。各專業人員把好技術關口,從細節入手加強檢修質量管理,嚴格執行檢修技術規程、標準和規范,確保消缺工作高質量、高標準完成。
此次搶修工作只有7天,需要完成60項檢修任務,工作難度可想而知,面對時間緊迫、人員緊張,工作量大等困難,長電人沒有退縮,發動全廠力量,凝聚全廠之力,各車間相互支援,加班加點,同心協力,默契配合,嚴格執行檢修工藝規程,有計劃、有步驟消除影響設備安全經濟的重大隱患和缺陷。
截至發稿,軸封加熱器兩側水室順利拆卸完成;B循環水泵泵坑和廊道存水抽完,具備檢查出口三通條件;B送風機上蓋已經順利吊出;燃燒器風箱正在解體中。
