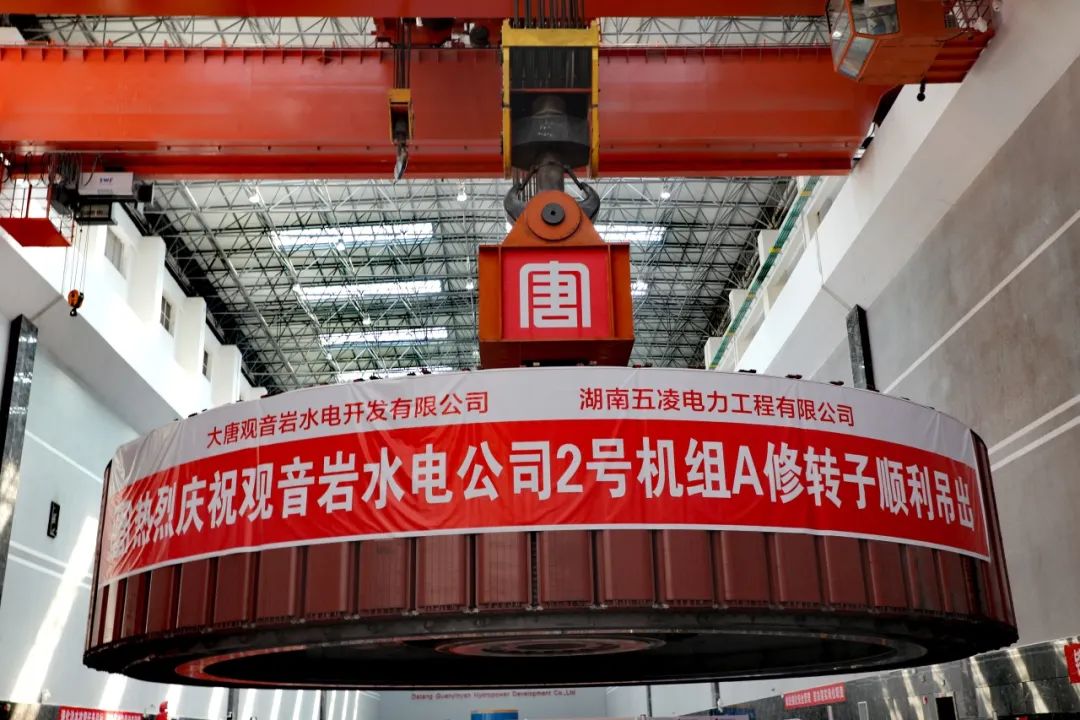

2月22日,隨著現場起重指揮人員的一聲令下,觀音巖水電公司2號機組1250噸轉子從基坑緩緩吊出,標志著該公司2號機組A級檢修工作中的首個關鍵節點順利完成,為后續檢修任務的順利進行打下了堅實的基礎。
2號機組是該公司自2014年投產發電以來第二臺開展A級檢修的機組,單機容量600兆瓦,轉子直徑15.94米,高度3.051米,重約1250噸,起吊時需2臺750噸橋機并車進行。
轉子的吊出是檢修過程中風險最高、難度最大的任務之一。為確保2號機組發電機轉子能夠順利吊出,在起吊前,該公司組織召開了起吊轉子準備會,對專項吊裝方案進行集中學習研討,并嚴格審查工作票,開展安全技術交底。制定詳盡的吊出方案和措施,對整個起吊過程進行了周密部署,將人員分工分組責任落實到位。此外,該公司還提前安排人員對橋機、平衡梁等起吊工具進行了檢查,確保每一步操作的安全性、規范性和有序性。
起吊過程中,該公司嚴格按照施工方案及分工,逐一核對、檢查各項安全措施和保障措施,責任到人,統一指揮。10時08分,隨著總指揮的一聲哨響,轉子起吊工作正式開始,工作人員各司其職,各自進入自己的工作崗位,為轉子順利吊出做好充分準備。11時56分轉子成功吊出落于指定位置,本次轉子成功起吊,為后續檢修工作順利推進奠定了堅實的基礎。
下一步,觀音巖水電公司將遵循“應修必修、修必修好”的工作理念,強化檢修標準化管理,嚴格執行“兩票”管理規定、“三講一落實”以及“一停、二想、三作業、四不干”等要求,加大檢修現場的監督力量,全力打造標準化檢修模式,為鑄造2號機組A修精品工程保駕護航。(通訊員:觀軒)
評論
