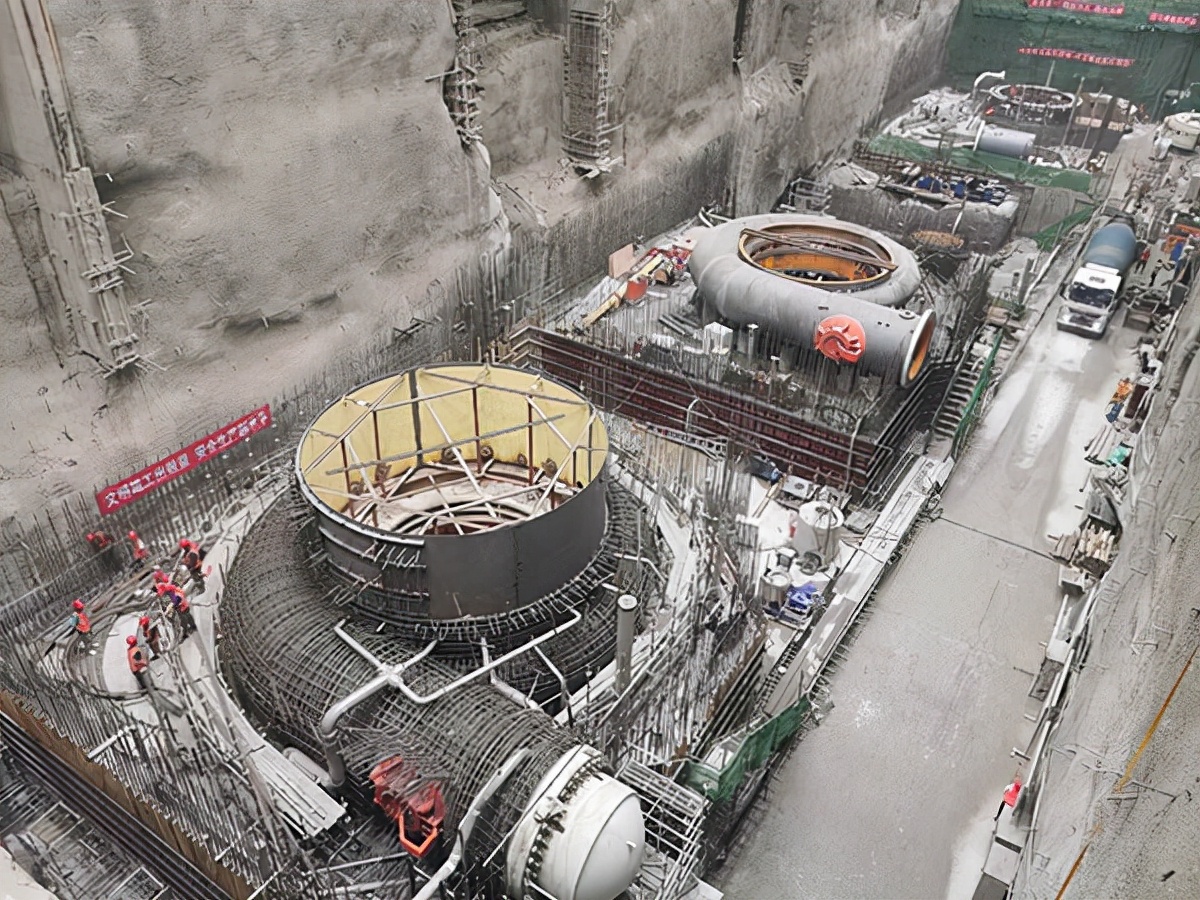

中國電力網訊 10月19日晚上,在中國安能二局承擔的貴州馬馬崖電站2號機組A級檢修現場,2號機組核心部件——最大直徑6.15米,重約160噸的水輪機主軸和轉輪一次起吊成功,這是繼10月12日發電機轉子吊出后又一重大節點,這標志著電站2號機組A級檢修工作的拆機階段順利完成,為機組下一步進入全面的檢修打下了堅實的基礎。
據悉,馬馬崖水電站是 “西電東送”重點電源項目,電站總裝機55.8萬千瓦,安裝3臺單機容量為18萬千瓦的水輪發電機組和1臺容量1.8萬千瓦的生態流量機組,年發電量15.61億千瓦時, 為保證設備安全可靠運行,提高電網供電能力及安全經濟運行水平,馬馬崖電廠根據相關要求,按照設備狀態評價、系統特點及運行狀況,每年有針對性地對機組部分設備進行檢查、修理。
由于前期工作準備充分,2號機組檢修進展順利,上機架、轉子、下機架等重要部件在此之前均已安全、順利吊出。為確保2號機組轉輪任務順利完成,項目部進行了周密部署和精心安排,制定了嚴密的組織、技術、安全保證措施,與電廠業主單位充分溝通,起吊前召開了轉輪起吊交底準備會,組織相關作業人員進行安全技術交底及起吊措施方案的學習,各工作負責人對自己的工作面進行了安全危險點交底,安監人員到起吊各個作業面進行監督檢查,確保起吊工作安全順利進行。
在對2號機組水車室、轉輪室、安裝間進行全面檢查后安裝吊具,轉輪吊出前使用專用工器具將導葉打開至全開位置,使用多個液壓千斤頂均勻分布在座環內,將頂蓋頂松,頂蓋處于自由可吊裝狀態,安裝吊具。

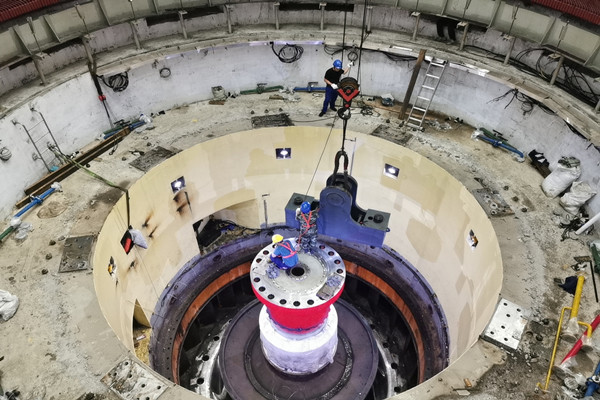

頂蓋在進行分瓣過程中,需要利用烤槍對組合面把合螺栓進行加溫,然后松開把合螺栓,這也是在檢修工作中遇到的唯一需要高溫處理才能松動的頂蓋。四個組合面,共計88顆螺栓,檢修人員在狹小的頂蓋中承受高溫的炙烤將近一個小時才能松開一到兩顆,檢修人員總結經驗,一次又一次的嘗試,以最短的時間,最標準的方式完成了頂蓋的吊出工作,受到業主方的一致認可。經過檢修人員加班加點試驗、起吊,2號機組轉輪于20時40分成功吊出至安裝間就位。
2號機轉輪的吊出,意味著A級檢修拆卸、修復、回裝、試驗四個階段中的拆卸階段已順利完成,機組檢修將進入到設備全面修復階段。下一步,項目部將在安全檢修的前提下,狠抓質量、進度關,確保機組檢修工作保質、保量完成。
評論
