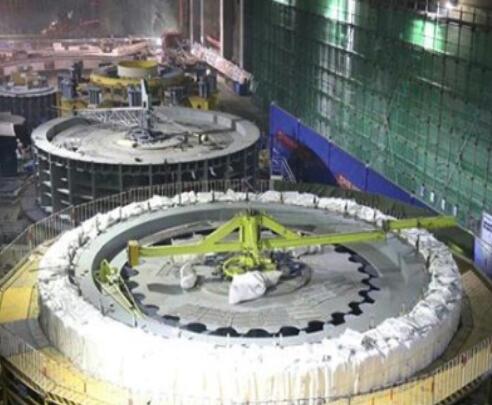

7月4日10時,由水電四局承擔施工的白鶴灘水電站1號機組轉子磁軛熱加墊在左岸地下廠房順利完成,進入切向主鍵安裝工序。
白鶴灘水電站左岸機組轉子磁軛直徑為7719毫米,磁軛總高度3686毫米,由4毫米厚的高強度沖片分上下兩段疊裝而成,磁軛重量約為1100噸,占轉子總重量的一半以上。作為全球首臺1000兆瓦水輪發電機組最重要的部件之一。
在機組運行中,為確保磁軛熱加墊的順利進行,水電四局制定了《轉子熱套施工方案》《1號機組轉子熱套電源布置方案》報監理完成審批后,組織參與人員進行了安全技術交底,詳細分析了熱加墊施工中的各類重難點,并進一步明確分工職責,使每個參與人員都了解安裝流程、注意事項、安裝技術要求和質量控制要點。7月3日21時22分,1號機組轉子磁軛熱加墊正式開始,加熱過程嚴格按照溫升曲線進行,每隔15分鐘用點溫槍測量磁軛各部位溫度并及時做好記錄。熱加墊完成以后,按照使磁軛從下向上的順序緩慢冷卻并嚴格控制磁軛冷卻速度,確保轉子中心體穩定。
從測量數據得知,1號機組轉子磁軛各項數據符合要求,1號機組轉子磁軛熱加墊成功。
