近日,國家電網有限公司153項迎峰度夏重點工程物資全部到貨,有力保障了電網建設需求,為工程按期投運奠定堅實基礎。
隨著“沙戈荒”大型風電光伏基地開發等加快推進,新型電力系統加快構建,電網建設需求集中釋放。同時,2024年迎峰度夏保供形勢嚴峻復雜,物資供應保障總量大、時效急、交付集中。為做好迎峰度夏重點工程物資保障工作,該公司結合迎峰度夏重點工程建設及物資保供“作戰圖”,加強物資“專班、專案、專報”管控,確保工程物資精準供應。
安徽淮南丁山110千伏變電站1號主變增容改造工程主變出廠試驗。
國家電網有限公司充分發揮國網綠鏈云網鏈上協同保障作用,根據工程工期與物資供應導期加強供需計劃時序銜接,做到“粗排十個月、細排六個月、精排三個月”。該公司統籌分析物資全局供需態勢,根據工程重要程度、投運順序等因素,合理疏導重點區域、重點物資局部“潮汐式”供需壓力,確保排產計劃落到實處,同時堅持產需兩端雙向發力,建立重大項目供應商側、工程現場側暫存機制,創新“產、存、運”聯動管理模式,做到“寧讓物資等工程、不讓工程等物資”。
為了進一步提升物資服務水平,強化風險防控,該公司前置主設備關鍵組部件管控環節。對于套管等關鍵組部件,根據重大項目建設時序,國網物資公司統籌優化二級供應商生產交付計劃,確保供應商有序備料生產;各級物資單位與屬地交通管理部門建立常態化聯絡機制,匯聚各類運力資源,并督導各級物資單位嚴格執行現場服務保障問題“清單制”,確保服務保障問題應消必消。

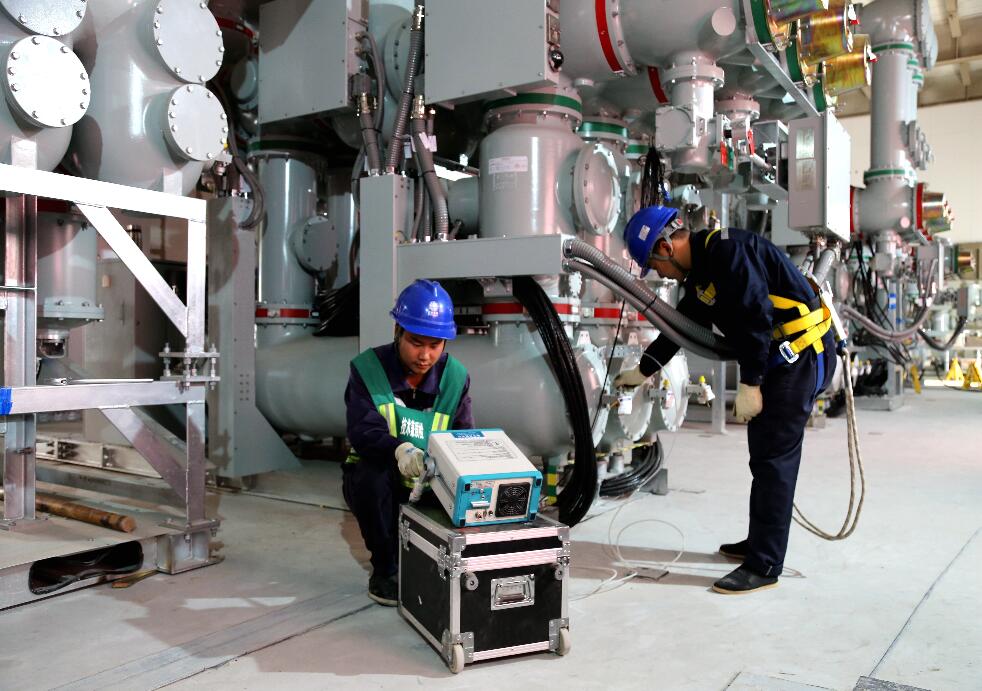

冀北廊坊權村220千伏輸變電工程220千伏組合電器試驗現場
此外,國家電網有限公司組織各級物資單位結合歷年應急物資保供經驗,依托標準化儲備清單和易發災害類型開展差異化應急物資儲備工作,對內構建非電網類應急物資供應鏈資源庫,靈活補位應急物資儲備資源;對外健全應急協作供應商快速聯絡機制,推進網側、廠側物力資源“一體化”協作,保障迎峰度夏工程應急物資高效響應。
評論
