10月28日一早,1000千伏北京西變電站主變壓器擴建工程現場,河北電力建設公司業主項目部項目執行經理董廣廣在班前會上向作業人員進行安全和技術交底:“今天開展500千伏氣體絕緣全封閉組合電器(GIS)安裝,現場有3個作業面同時開展1號母線對接。場地內作業空間有限,我們要嚴格落實工程安全質量管理要求,細化作業流程,確保設備精準就位。”
北京西變電站是京津冀負荷中心的樞紐變電站。該站主變壓器擴建工程于2023年9月開工,計劃今年11月中旬投運,本期新建300萬千伏安主變壓器2組,投運后變電站總?cè)萘繌?00萬千伏安增長至1200萬千伏安,可提升對來自張北、蒙西等地外送電力的接受能力,提高地區供電可靠性,滿足雄安新區高標準高質量建設用電需求。
“本次擴建工程采用臥式結構斷路器。斷路器、電流互感器、隔離開關等核心零部件提前在工廠內完成組裝,不僅提高了設備工藝質量,還能滿足一體化運輸要求,減少現場組裝環節,提升作業效率。”董廣廣介紹,“但這也給母線對接增加了施工難度。拆除舊設備后,我們要在狹窄空間內將5.4米長、2米高的‘大塊頭’吊裝進去,吊裝作業精度和設備安裝工藝要求較高,需要現場人員精益求精把控作業安全和質量。”
北京西變電站主變壓器擴建工程500千伏GIS采用雙母線雙分段接線方式,GIS安裝涵蓋5個間隔、55個單元的工作,現場對接面達87個,單件設備最大重量5.5噸。在安裝工作開始前,該工程業主項目部組織設備廠家、施工項目部人員提前開展集中培訓,對安裝工藝流程、環境指標要求、施工方案進行技術交底和安全風險分析,詳細排定每日作業計劃,強化施工工序和質量控制要點落實。針對GIS安裝環境潔凈度要求高、設備安裝精度要求高等特點,業主項目部聯合廠家按作業場景定制防塵設施,累計投入6類18個防塵棚,并首次應用9米×9米×6.5米的充氣式移動防塵棚,可同時滿足斷路器、主母線及分支母線安裝對接作業。同時,業主項目部加強GIS設備安裝質量管控,建立設備安裝開工放行機制,實施建管、監理、廠家三級監測,確保安裝潔凈度達標后方可開蓋作業。
9時,500千伏511開關間隔防塵棚內,8名作業人員對法蘭面對接處開展開罐前的清理工作。項目總監葛金豹應用塵埃粒子計數儀實時監測棚內環境指標。“當前環境溫度18攝氏度,濕度55%,各項潔凈度指標達到安裝要求,允許開罐作業。”葛金豹說。

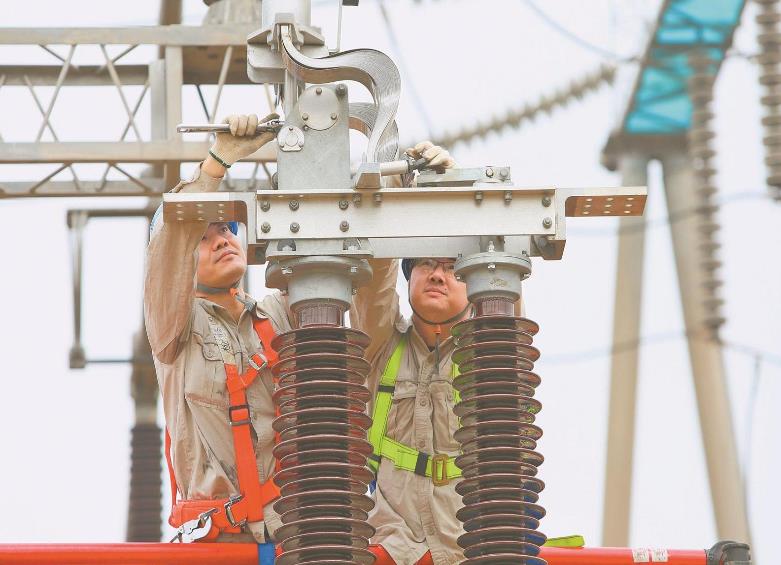

10時30分,現場工作負責人王期指揮作業人員依次將吊帶固定在斷路器兩端,隨后通過對講機發出指令:“預備,開始起吊。”現場吊車發出轟鳴聲,28米長的吊臂在防塵棚上方伸展升降,帶動斷路器設備緩緩上升并不斷調整間隔距離。20分鐘后,斷路器被吊裝到指定高度,3名高空作業人員在設備主體就位后打開GIS封板,在確保母線、氣室筒內壁、導體觸頭清潔無塵后,開始對接法蘭面螺栓與孔洞。他們手持照明設備,在設備間隙貓著腰仔細查看每一個螺栓位置,確保對接法蘭面嚴絲合縫,再逐一裝配、緊固螺栓,完成設備對接。
“一臺設備上的2個法蘭面、32個螺栓孔洞同步精準對接是整個安裝過程中難度最大的環節。我們聯合設備廠家人員利用導向帽、水平尺等進行人工校準,確保法蘭面保持同一水平高度。在50厘米的吊距內,作業人員要調整10余次才能使設備主體完全對接。”葛金豹介紹。由于吊裝作業位于站內帶電設施運行區域,施工項目部提前開展近電作業安全距離驗算,明確吊車作業點、回轉半徑及作業范圍,并在吊臂頂端安裝了北斗定位智能裝置,實時監測機械安全距離,確?,F(xiàn)場安全。
14時,作業人員完成500千伏1號母線對接。至此,北京西變電站主變壓器擴建工程500千伏GIS設備安裝工作全部完成。(張莉 李逸騰)
評論
