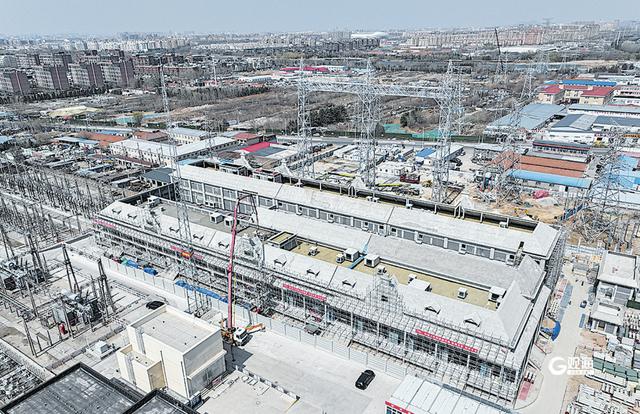

3月16日,四川500千伏百靈變電站1號主變壓器擴建工程投運,新增加變電站容量100萬千伏安,進一步滿足了涼山彝族自治州鹽源縣富余電力外送需要,助力加快鹽源地區風電、光伏發電等新能源項目開發。該工程是2024年四川首個投運的500千伏電網工程,為四川電網迎峰度夏打下堅實基礎。
據介紹,“十四五”期間,鹽源縣規劃新增風電裝機容量91.4萬千瓦、光伏發電裝機容量156萬千瓦。在腰荷時段風電、光伏發電大發的情況下,鹽源電網將出現132萬~233萬千瓦的電力盈余。原有的500千伏百靈變電站容量為75萬千伏安,難以滿足大規模新能源電力送出需要。
國網四川省電力公司結合鹽源縣新能源發展情況,決定在百靈變電站擴建2臺100萬千伏安主變壓器,滿足地區新能源電力送出需求。該站1號主變壓器擴建工程于2023年2月開工;3號主變壓器擴建工程于2023年7月開工,目前仍在建設中。在建設過程中,國網四川超高壓公司組織多專業協同配合,扎實開展施工方案聯合審查、設備出廠監造、土建和電氣技術監督、耐壓試驗等關鍵環節的旁站見證及過程質量驗收工作,緊盯設備無塵化組裝、轉運和安裝等關鍵環節;通過“無人機+人工”協同作業方式精細化開展集中驗收,嚴格隱患、缺陷閉環管理;全過程管控倒閘操作,保障各項作業安全有序開展,實現工程零缺陷按期投運。(李云 李威 陳興旺)
