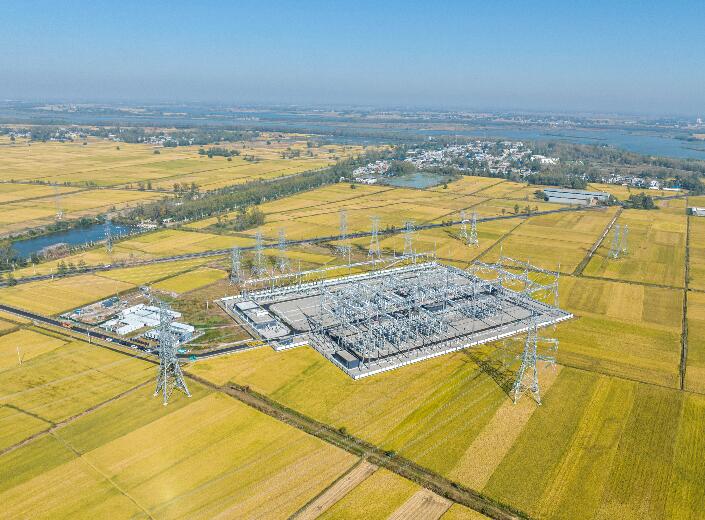

10月29日,隨著陽江地區500千伏蝶龍乙線充電成功,廣東電網“十四五”規劃重點工程項目——粵港澳大灣區500千伏外環西段工程正式投運。
據了解,粵港澳大灣區500千伏外環西段工程跨越廣東陽江、云浮、肇慶、清遠四個地級市共12個縣(區),是廣東電網灣區外環的重要組成部分,是廣東目標網架主體工程之一,有利于提升廣東電網的穩定性和可靠性,對廣東形成全國最長的500千伏外環通道,提升“十四五”期間及遠期粵港澳大灣區電力供應保障能力具有重要意義,也可為陽江建設國際風電城提供有力支持。
2022年12月27日,陽江供電局在500千伏回隆變電站更換500千伏1M管型母線。

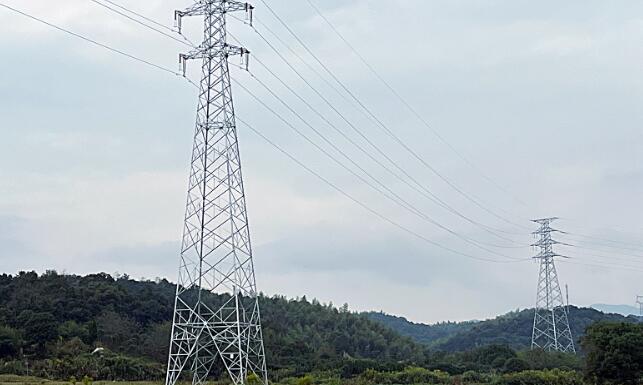

據悉,陽江段線路長度在整個粵港澳大灣區外環西段工程長度的占比已超過三分之一,總投資16.03億元,新建桿塔555基,架線長度近247.07公里,沿線途經12個鎮(街道)林場,該線路段施工規模最大、線路最長、難度最大,是陽江地區有史以來投資總額最大、線路長度最長的電力工程項目。
面對工程體量大、建設時間緊、物資供應多、跨越施工復雜等難題,南方電網廣東陽江供電局積極發揮黨建引領作用,引導各級黨組織和廣大黨員積極投身工程建設,攻堅克難。
“86個青賠難點,3.06萬噸塔材供應,24次跨越500千伏線路和20次跨越高速、鐵路、河流施工,37項停電計劃,我們在不到一年的時間克服了一系列困難。”陽江供電局項目管理中心副總經理關維堅介紹道。
在本次工程建設中,陽江供電局尤為注重技術創新研發,投入技術研究費用1282萬元,第一次使用數據建模輔助設計,安裝了粵西地區第一臺HGIS設備、第一組8000A母線,同時還開展了雙碳背景下新型基礎設計及施工等4個項目技術研究,發表了4份主題報告、8項發明專利、8篇核心期刊論文,申請了2項計算機軟件著作權,取得了豐碩的科研成果。
接下來,陽江供電局將持續開展500千伏珠西南環網配套線路工程(陽江段),500千伏華廈陽西電廠二期7、8號機組項目接入系統工程,帆石深水區海上風電500千伏送出工程等省市級重點工程建設,大力推進數字賦能的陽江智能電網建設,加快構建“海上風電+儲能”市域新型電力系統示范區,為陽江區域經濟高質量發展以及新能源消納打下堅實基礎。
南方+記者 楊世華 通訊員 王艷萍 陳春宏
評論
