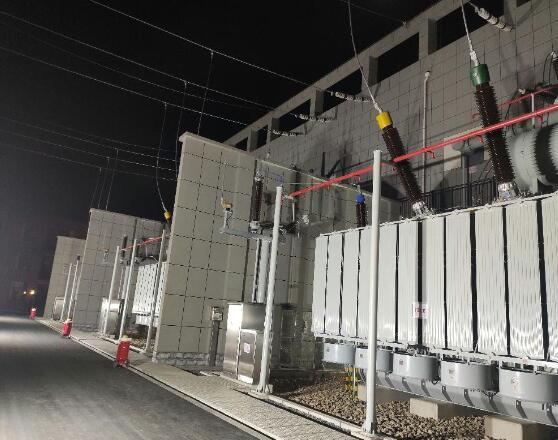

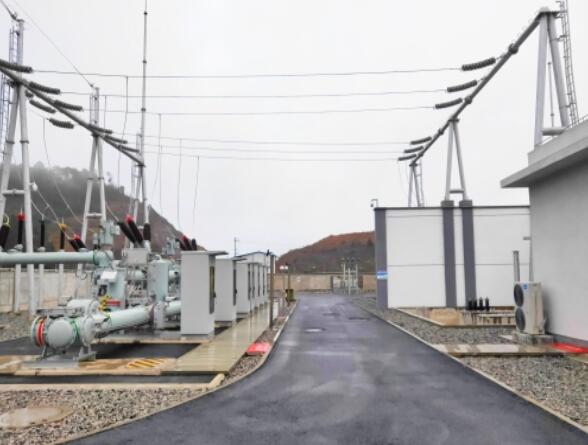

11月15日17時,隨著四川電力檢修公司員工完成500千伏洪溝變電站220千伏Ⅱ、Ⅲ母絕緣子更換,該站220千伏管母支柱絕緣子及刀閘改造工程結束。此次改造用時35天,提升了洪溝變電站安全運行水平,可為成渝地區雙城經濟圈建設提供可靠電力保障。
500千伏洪溝變電站位于自貢市沿灘區,于1998年投運,至今已安全運行22年。該站不僅是川渝電網的樞紐變電站,也是±800千伏復奉、賓金特高壓直流工程的主要交流支撐,擔負著向成都、重慶等地轉供二灘水電的重要任務。500千伏洪板線是四川電網與重慶電網6回聯絡線之一,最大輸送功率為300萬千瓦,是川電東送的重要通道。
據了解,因站內設備老舊不滿足最新運行技術標準,500千伏洪溝變電站運行可靠性降低。為確保電網穩定運行和四川水電的安全送出,10月12日,四川電力檢修公司啟動洪溝變電站220千伏管母支柱絕緣子及刀閘改造項目,更換12組隔離開關及相應的管母支柱絕緣子。
為做好此次改造工作,四川電力檢修公司5月份便開始準備前期相關工作,多次組織設計、施工、廠家等單位人員到洪溝變電站現場踏勘,確認設計、供貨、施工及停電方案;多次召開協調會,解決工程實施過程中存在的各項問題。
本次改造工程面臨停電窗口期短、持續時間長、多家施工單位交叉配合等難題。為確保改造現場安全,四川電力檢修公司在關鍵環節、重點區域、特殊作業點派駐專業人員加強管理,并充分利用智能管控平臺、風控系統等手段,對作業現場實施全過程管控。
評論
